项目■南京312国道改扩建项目首片箱梁拼装到位!每个构件有专属电子“身份证”


车辆行驶在312国道保通路上 , 一排排装配式桥梁墩柱一闪而过 , 未来 , 这里将成为南京仙林地区至市区的快速通道 。
项目■南京312国道改扩建项目首片箱梁拼装到位!每个构件有专属电子“身份证”
文章图片

采访人员今天从中建安装了解到 , 该项目是国内桥宽最宽、盖梁节段吨位最重的装配式桥梁项目 , 也是江苏省首个装配式公路桥梁项目及江苏省重大交通、民生工程 。
8月19日 , 随着两台300余吨履带吊现场起吊 , 南京312国道改扩建项目首件跨径30米、重约105吨的预制箱梁一次平稳拼装到位 。 至此 , 该项目装配式预制构件的所有首件拼装工作均已全部完成 , 加快推进项目全过程流水生产施工 , 标志着项目即将全面进入桥面及附属结构施工大干阶段 。

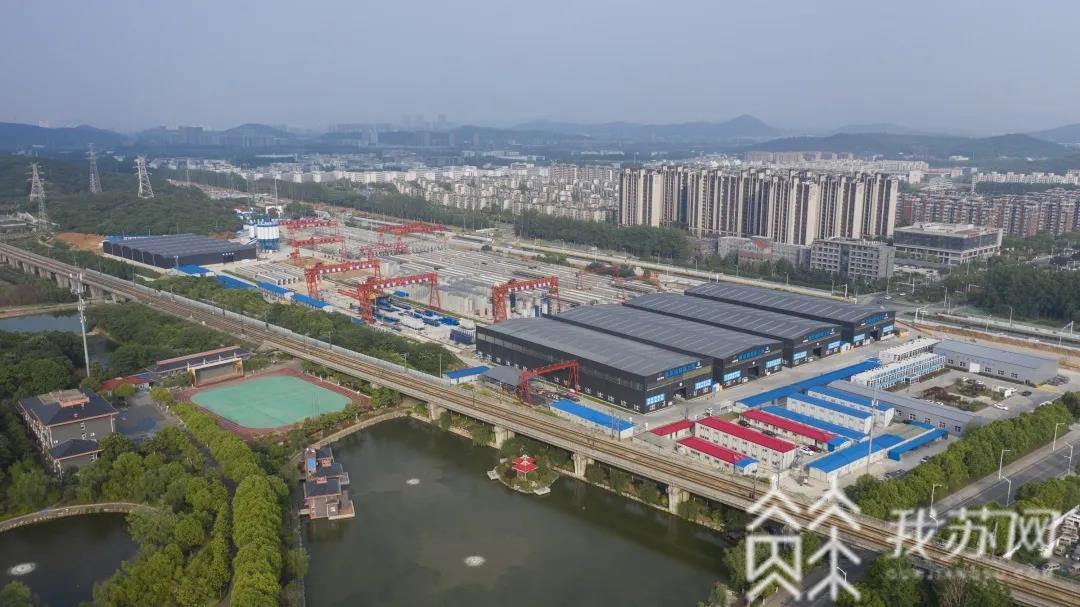

走进施工现场附近15万平米的智能化、机械化桥梁构件预制基地 , 各种大型智能化设备正快速运转 , 操作工人穿梭其中 , 构件全过程流水生产线规模显现 。
据了解 , 项目全线共需1839片箱梁 , 面对紧迫的工期和庞大的施工量 , 项目部决定采用工厂化集中预制箱梁 , 利用智能化弯箍设备进行钢筋下料和加工 , 实现钢筋加工精度达到毫米级别 , 损耗控率控制在0.5% , 箱梁整体生产效率可提升20% 。
工人只需将半成品钢筋插入孔洞 , 再进行后续绑扎作业 , 就可完成钢筋模块的标准化生产 。 项目总工程师张瑞兴说 。
项目部采用定制的钢筋绑扎胎架进行模块加工 , 保证骨架钢筋的间距及尺寸可控 。 6名工人只需用5个小时即可完成 , 一片7.4吨钢筋组成的箱梁的标准化生产 , 且钢筋保护层合格率达95%以上 , 为装配式桥梁构件流水线生产提供了可靠的技术支撑和质量保障 , 实现箱梁的精细化快速建造 。
此外 , 在箱梁预制生产线上 , 两根钢轨从预制厂延伸至箱梁存放场 。 全自动化液压式移动钢模板 , 通过竖向和横向液压系统自动完成整体脱模后 , 沿钢轨移至下一个箱梁生产台座 , 无需人工和大型龙门吊辅助拆装 , 操作简便迅捷 , 无明显模板拼缝 , 极大减少了人工和设备投入 , 提升标准化生产效率 , 推动绿色快速建造 。
更高效的是 , 项目采用自动喷淋系统进行箱梁养护 , 施工人员可通过手机APP对箱梁养护全过程进行24小时监控和定时喷洒养护 , 实现构件养护的及时性和均匀性 。
同时 , 养护用水采用水循环系统 , 经沉淀过滤后可用于厂区内喷淋降尘 , 满足节水、绿色环保的要求 。 在箱梁构件出厂前 , 项目为每个构件装上电子身份证 , 只需手机扫码 , 即可追溯该片箱梁所有生产周期和检验过程 , 便于桥梁运营后的维护 。
【项目■南京312国道改扩建项目首片箱梁拼装到位!每个构件有专属电子“身份证”】(来源:江苏新闻广播/姜奇卉 通讯员/吴洋 编辑/高若婷)
