马驹桥镇|多部门协调调度 挡道儿的电线杆终于拆了

马驹桥镇|多部门协调调度 挡道儿的电线杆终于拆了
文章插图

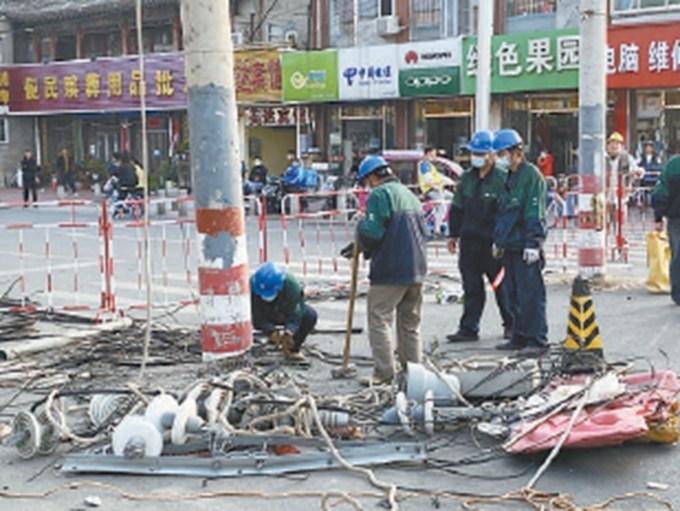

工作人员正在对电线杆进行迁移 。
2019年11月 , 横跨凉水河的马驹桥老桥修复一新 , 时隔三年多再次实现通车 , 极大地方便了周边居民的交通出行 , 也缓解了马驹桥新桥的交通压力 。 不过 , 位于桥南侧的两根电线杆一直未完成改建 , 横亘在路中间 , 成为影响马桥北街与四支路北段路口通行的最大“拦路虎” 。 过路行人对此反应强烈 , 12345市民服务热线也曾接到不少市民的投诉 。
由于电线杆迁移施工难度大 , 自2019年底开始 , 马驹桥镇政府多次与马驹桥供电所及市政部门进行沟通协调该地段电力设施迁改方案 , 但由于工程复杂、涉及范围广 , 且停电时间长等问题 , 均无法在度冬度夏期间进行施工 。
在工程前期清障协调过程中 , 马驹桥镇政府和供电所工作人员多次到达现场进行勘察 , 由于周边商户较多 , 地段交通情况复杂 , 电线杆位置的选择既需要保证周边商业的正常运营 , 同时还要满足道路交通无碍的要求 , 这给工程设计带来了巨大挑战 。
今年初 , 为了彻底治理电线杆占路的问题 , 马驹桥镇又多次协调调度 , 由马驹桥供电所逐步进行勘察设计、修订工程方案、协调电线杆位置 , 最终确定了迁移方案 。
在镇政府规划科、交通、路政、城管以及电力、电信等多部门的支持和配合下 , 10月15日 , 迁移工程顺利实施 。 当天早上7点 , 该路段开始停电施工 , 交管人员现场指挥疏导交通 , 电力人员采用负荷导出的办法 , 将停电所涉及的用户分别导入到祥龙路和物流一路 , 最大限度减少停电面积 。 经过9个多小时的施工 , 下午4点 , 各方顺利完成电线杆的迁移施工 , 这个影响出行已久的“拦路虎”终于被拆除 。
电线杆完成迁移后 , 路口道路也变得更加宽敞 , 周边的交通环境也得到了有效改善 。 据了解 , 改造后的马驹桥老桥机动车道目前仍是单向通行 , 镇相关部门正在进行沟通对接 , 力争早日实现老桥全线双向通车 。
来源 北京日报
孙延安 商黎明 文并摄
【马驹桥镇|多部门协调调度 挡道儿的电线杆终于拆了】流程编辑 刘伟利


    推荐阅读
