中老铁路|中老铁路会富莱隧道顺利贯通

中老铁路|中老铁路会富莱隧道顺利贯通
中老铁路|中老铁路会富莱隧道顺利贯通

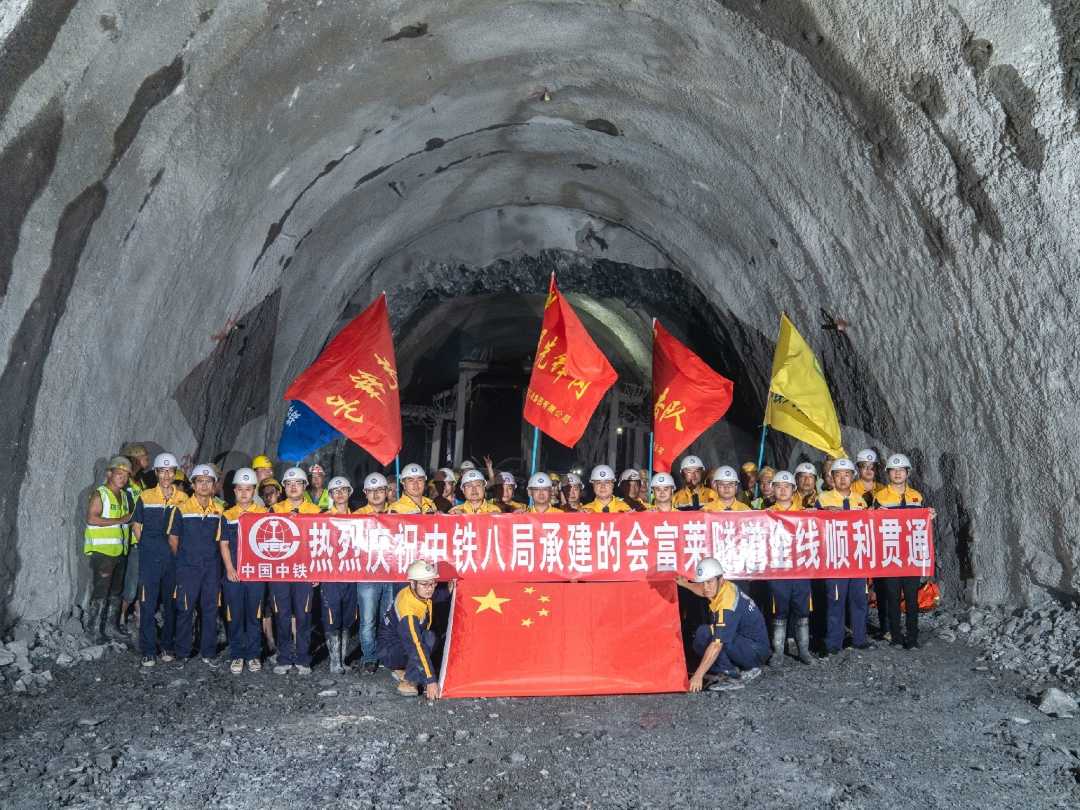

【中老铁路|中老铁路会富莱隧道顺利贯通】7月23日9时 , 随着一声炮响 , 中老铁路再传捷报 , 由中铁八局承建的全线控制性工程、I级高风险隧道——会富莱隧道顺利贯通 。
会富莱隧道位于老挝境内 , 全长6969米 , 设计为可能瓦斯隧道 , 隧区位于琅勃拉邦地质缝合带 , 穿越多个大型断层和地质断裂带 , 最大埋深645米 , 存在岩溶、岩爆、突水突泥和软岩大变形等不良地质 , 属I级高风险隧道 , 施工难度大 , 安全风险高 。

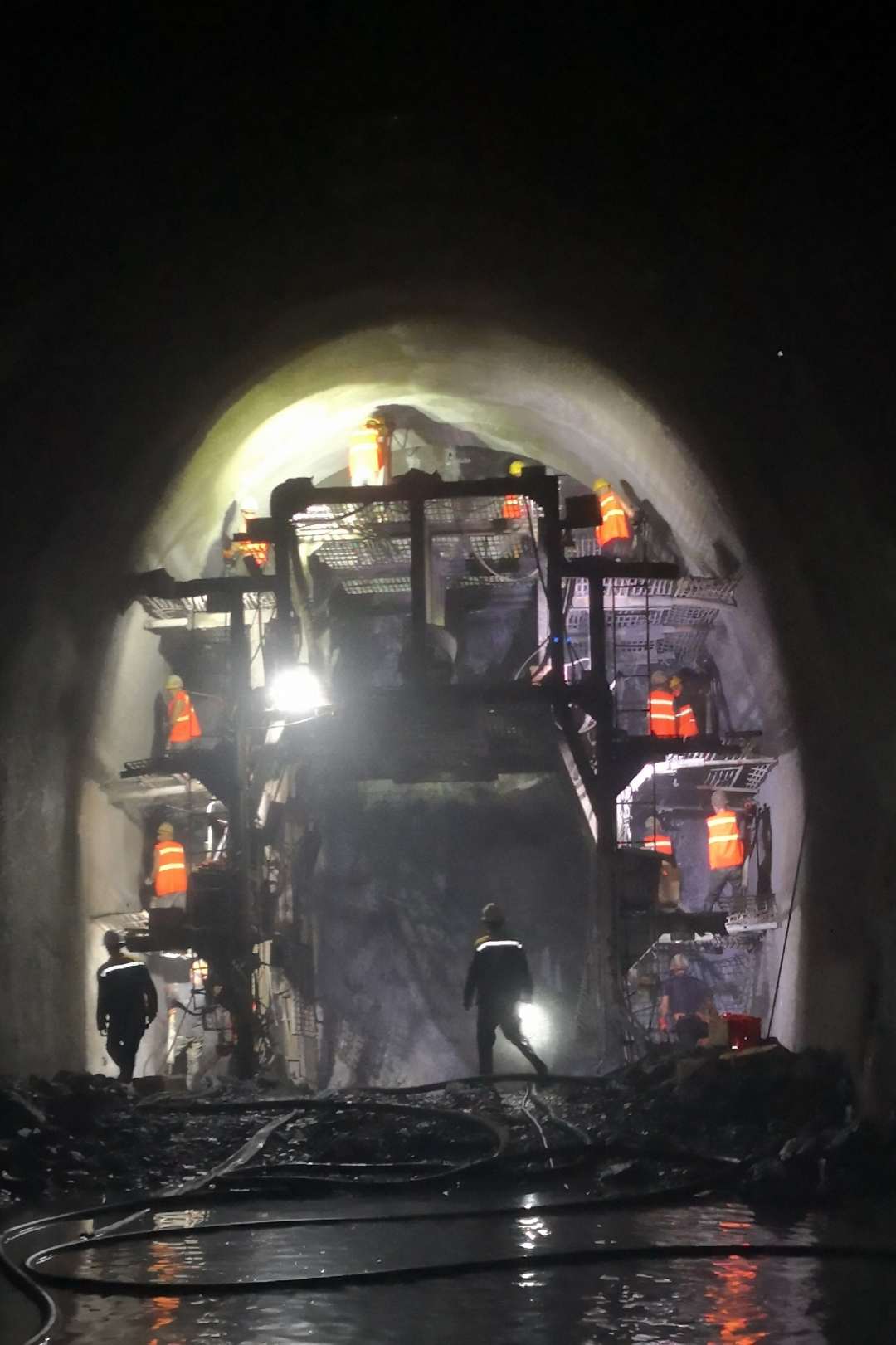

据中铁八局昆明公司磨万铁路三标一分部项目经理何兴龙介绍 , 隧道地处老挝乌多姆赛省无人区 , 交通条件差 , 项目部自建143公里施工便道 , 克服雨季山体滑坡、泥石流等灾害 , 解决了物资供应难题 。 施工过程中 , 全程实时监测瓦斯等有毒有害气体 , 采取加深炮孔、超前水平钻、TSP、地质雷达等多种超前地质预报方式进行围岩超前预报 , 确保了隧道施工的安全 。 会富莱隧道岩溶涌水期间 , 最大涌水量达28000立方/小时 , 排水量大且携带大量泥沙 , 影响施工安全 , 项目部加强施工安全监督 , 加大资源投入 , 增设抽排水设施和临时集水坑 , 及时排出洞内积水 , 顺利克服了大涌水期间施工困难 。
会富莱隧道施工遇到软岩大变形地段期间 , 初期支护日变形量最大高达十几厘米 , 钢架严重扭曲变形 , 对施工安全及进度造成极大影响 。 中铁八局昆明公司磨万铁路三标一分部项目总工程师肖仲红表示 , 项目部一方面联合北京交通大学积极开展隧道科研攻关 , 另一方面邀请国铁集团工管中心老中铁路公司、中铁二院、中铁科研院等单位隧道专家到现场进行“会诊” , 经多次研究确定了该III级软岩大变形隧道的施工方案 。 经调整施工工艺 , 优化施工参数 , 积极推行新工法 , 有效增强隧道支护抗变形能力 , 成功克服了隧道软岩大变形施工难题 , 确保隧道施工安全顺利推进 。
【中老铁路|中老铁路会富莱隧道顺利贯通】今年老挝疫情期间 , 项目部全面贯彻落实中老两国政府疫情防控政策和国铁集团海外疫情防控要求 , 坚持一手疫情防控和工程建设“两手抓” , 全力克服疫情下人员紧缺、物资供应等困难 , 疫情缓解后在做好防控措施下开展劳动竞赛 , 掀起雨季施工大干热潮 , 有力保障了隧道的顺利贯通 。
