丹阳■提前一年完工,丹阳经开区今夏用电又添保障


荔枝新闻讯 今天(7月27日) , 镇江丹阳110千伏普善变电站1号主变增容工程投运 , 这是今年丹阳地区首个投产的电网项目 , 为丹阳南部片区夏季用电夯实了基础 。
丹阳■提前一年完工,丹阳经开区今夏用电又添保障
文章图片

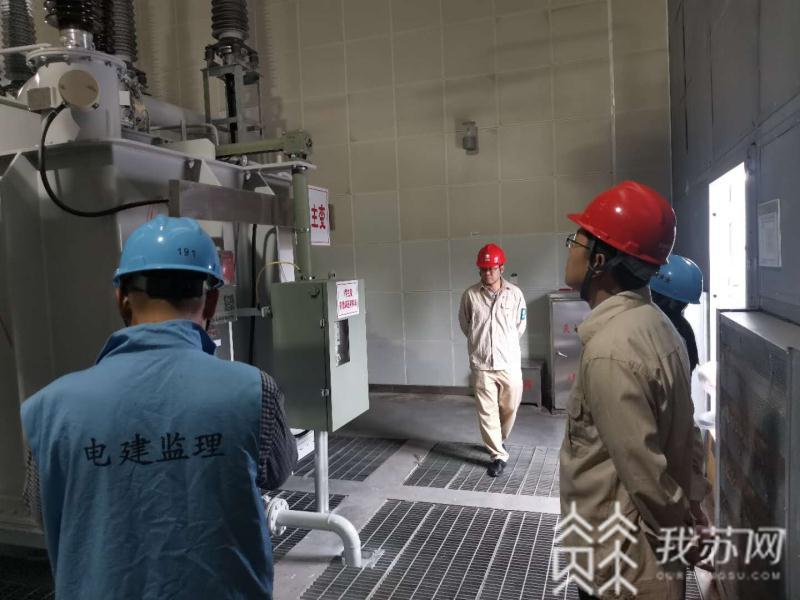

据了解 , 普善变电站位于丹阳经济技术开发区 , 其1号主变容量仅为3.15万千伏安 。 但是随着近年来 , 丹阳经济开发区的迅猛发展 , 外资及化工企业扎堆 , 导致用电负荷增长较快 , 最高负荷年增长率达到20% 。 预计到2021年 , 该区域负荷将达到14万千伏安 , 达到用电供需瓶颈 , 供电可靠性将面临严峻考验 。
丹阳■提前一年完工,丹阳经开区今夏用电又添保障
文章图片

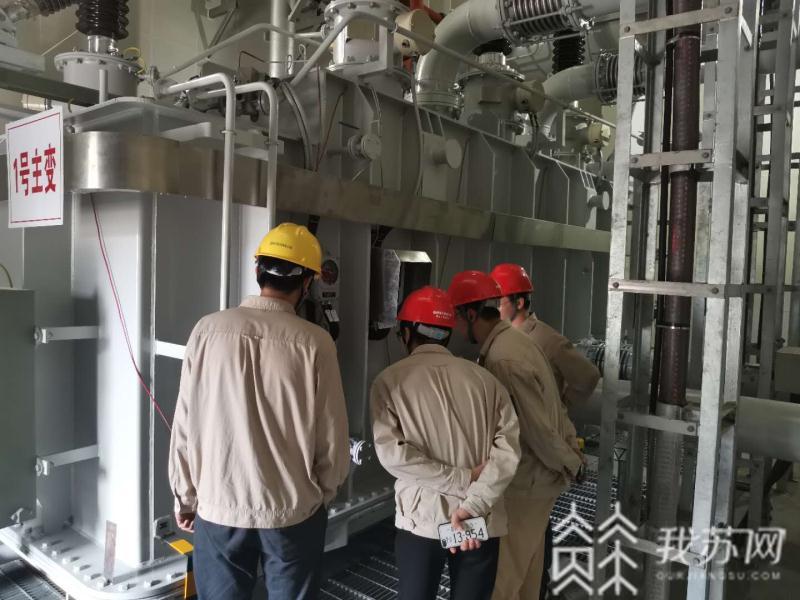

【丹阳■提前一年完工,丹阳经开区今夏用电又添保障】为此 , 镇江供电公司决定对普善变1号主变进行增容 , 由3.15万千伏安增容至6.3万千伏安 。 按照原来的计划 , 项目将在2021年夏季投运 , 但为了及早解决用电问题 , 助力今年迎峰度夏 , 项目在立项后便第一时间开展施工 , 最终提前整整一年时间就完成工程建设 , 保障了该片区供电可靠性 。
(来源:江苏广电镇江中心站/冯源 通讯员/杜东华 编辑/徐金吉)
