■连淮扬镇铁路镇江段正式送电!


今天(7月25日)上午 , 国网镇江供电公司变电运维人员完成220千伏辛牵4M51线倒闸操作 , 为连淮扬镇铁路镇江段220千伏配套线路工程送电 。 至此 , 连淮扬镇铁路镇江段正式完成送电 , 具备电力投运条件 。
■连淮扬镇铁路镇江段正式送电!
文章图片

■连淮扬镇铁路镇江段正式送电!
文章图片

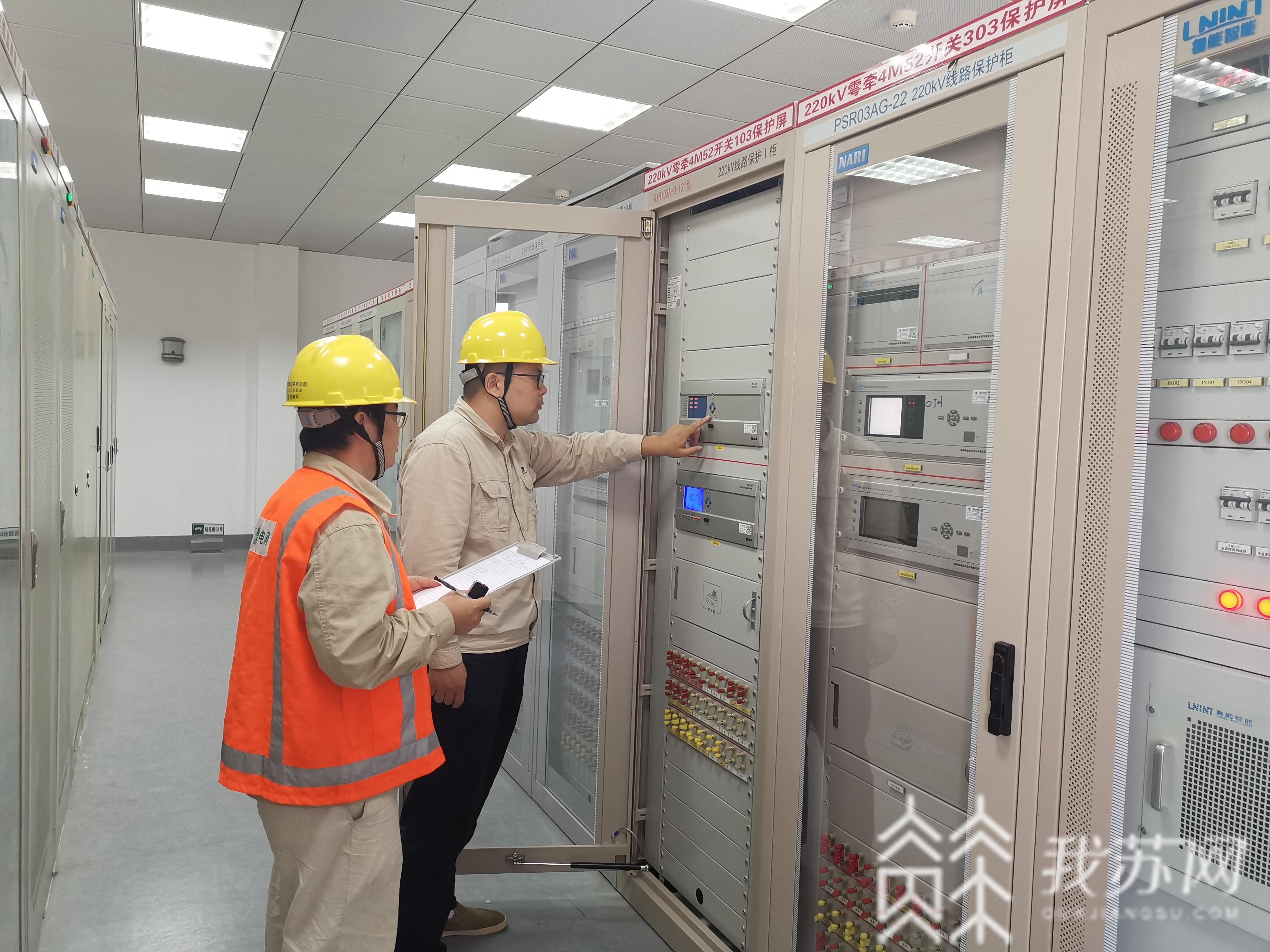

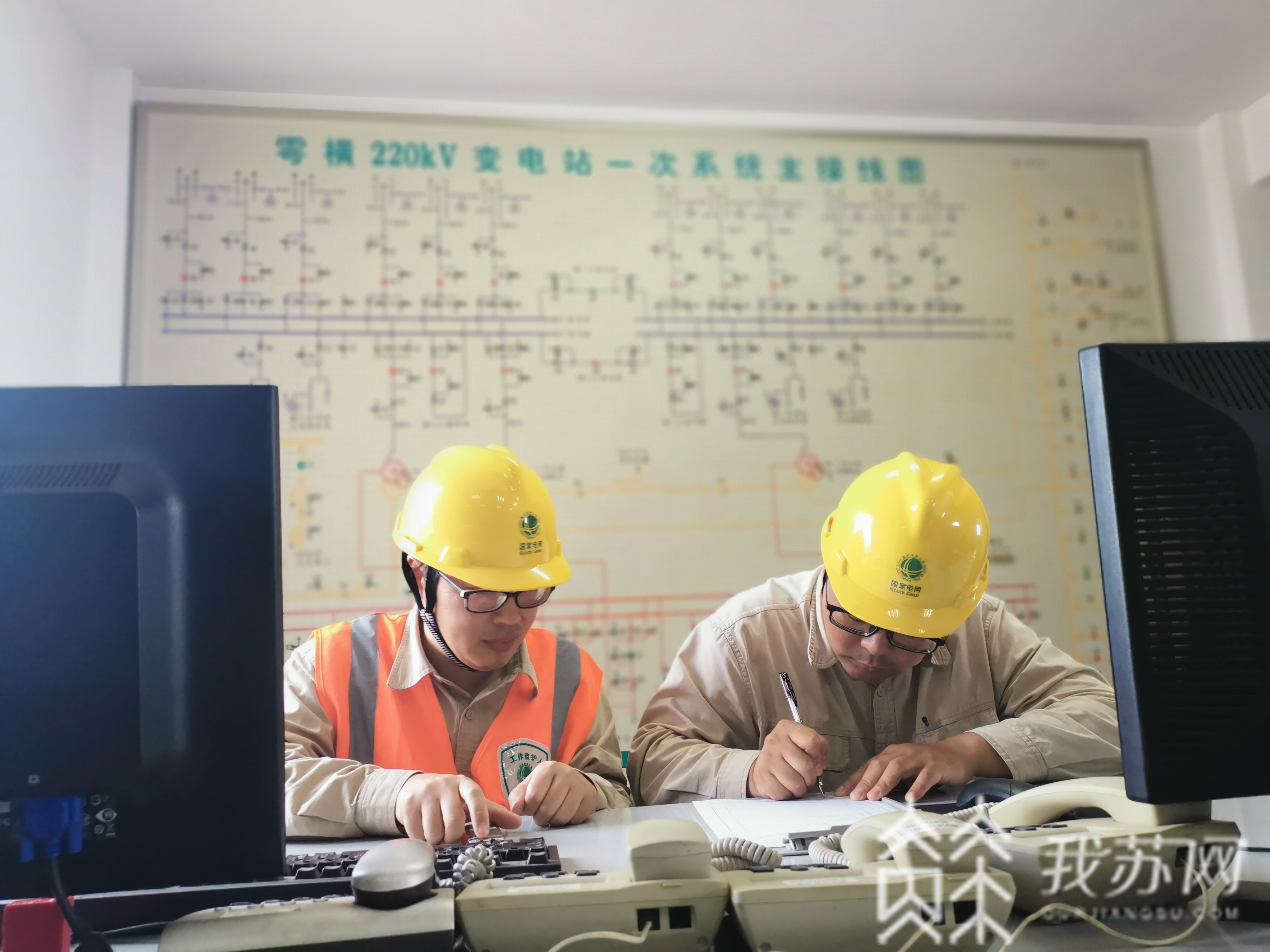

连淮扬镇铁路镇江段横山牵引站由铁路部门于2018年11月投资建设 , 建成投运后将满足高铁正常运营需要 , 保证铁路供电可靠性 。 横山牵引站电源来自两座220千伏变电站 , 一路来自5月刚投运的220千伏辛度开关站 , 另一路来自220千伏雩横变 。

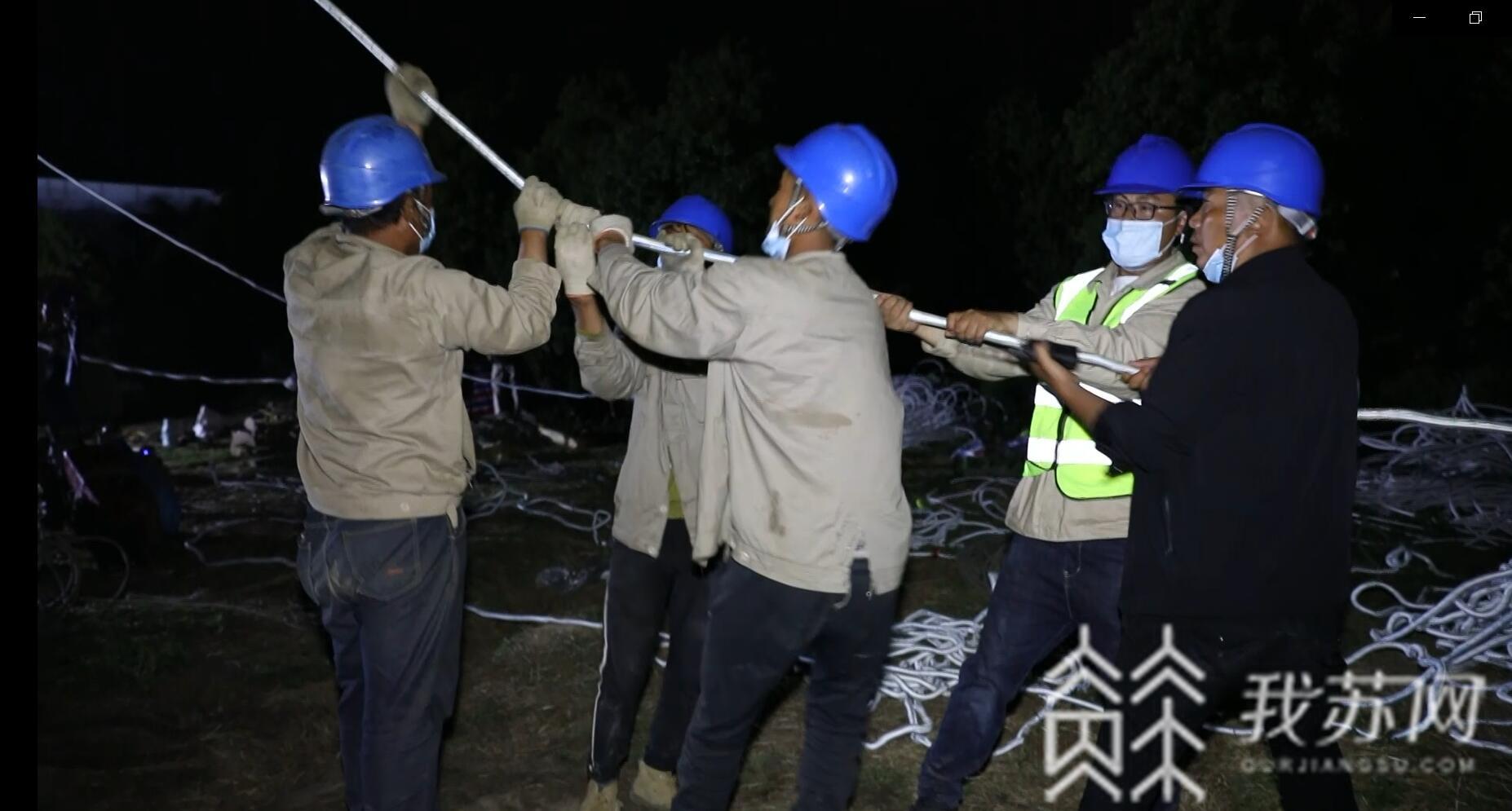

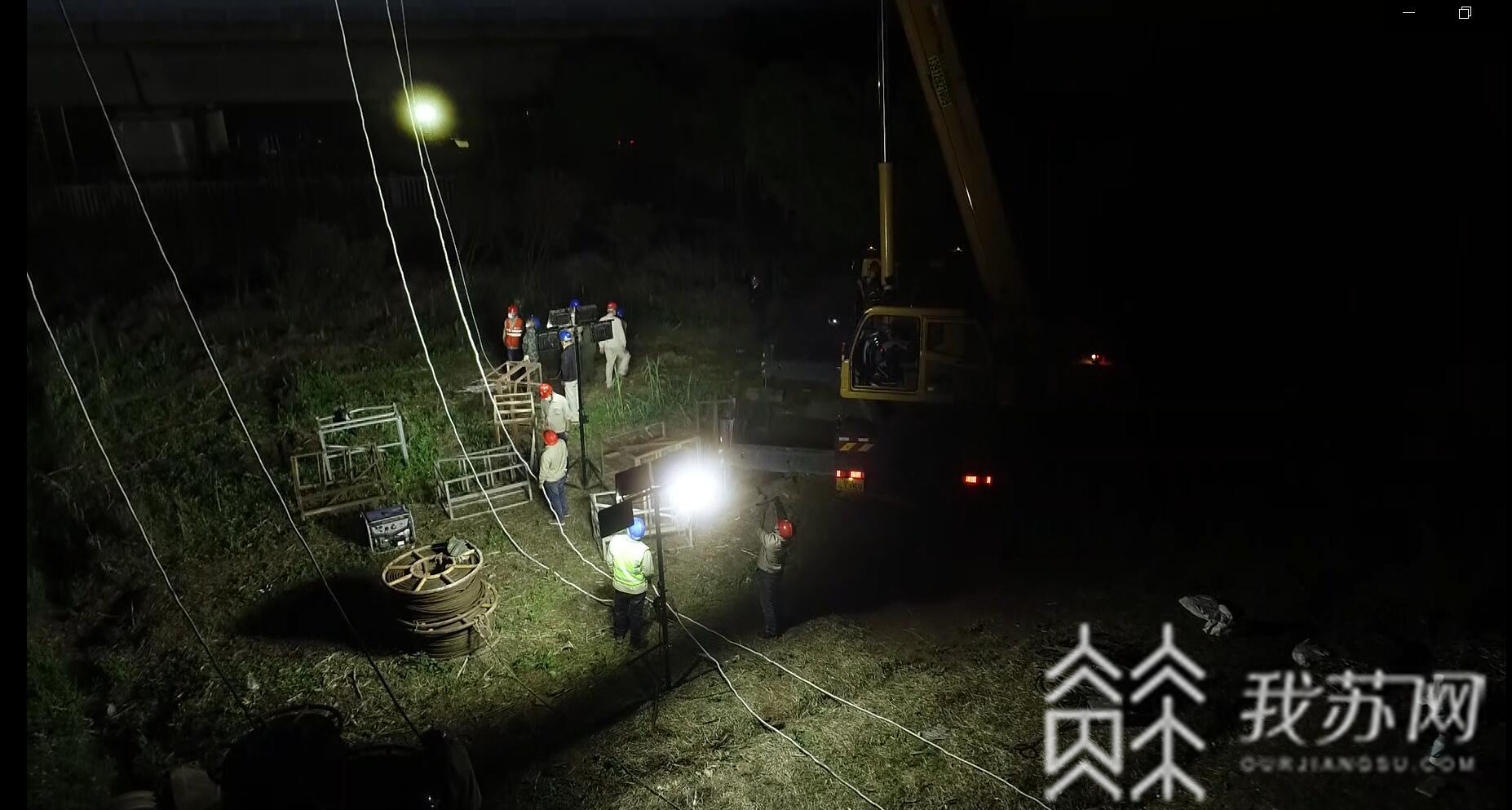

为保障横山牵引站高效投运 , 2019年3月 , 镇江供电公司开展牵引站配套工程建设 , 涉及57基铁塔及40.6公里220千伏架空线路 。 镇江公司建设部主任陈伯胜表示 , 施工期间 , 该工程需跨越京沪高铁4次 , 在镇江公司历史上尚属首次 。 要借助无人机架设高压线路 , 为保障施工安全 , 选择了高铁的‘天窗’时间——零点至四点 。 此外 , 还要检查接地措施是否完善、灯光照射角度是否到位、绳索路径是否准确、挑线高度是否足够等细节 , 架线过程中还要留意弧垂 , 弧垂大容易碰到铁路接触网 , 虽然深夜施工铁路早已停运 , 但依旧要保持与接触网五米以上的安全距离 。 陈伯胜说 。
■连淮扬镇铁路镇江段正式送电!
文章图片

■连淮扬镇铁路镇江段正式送电!
文章图片

据悉 , 横山牵引站投运前夕 , 恰逢梅雨天气 , 连日雨水给现场施工、验收等工作带来阻碍 。 面对不利因素 , 镇江供电公司细化施工计划到天 , 分解施工任务到人 , 采用工作倒排方式 , 合理利用时间 , 弥补年初受疫情影响耽搁的工期 。 同时 , 对输电、变电、调度等部门随工验收 , 进一步压缩工期近一个月 , 确保工程零缺陷竣工 , 助力连淮扬镇铁路11月正式通车 。
【■连淮扬镇铁路镇江段正式送电!】(来源:江苏广电镇江中心站/冯源 通讯员/耿军平 编辑/徐金吉)
