|湖北13座焚烧发电厂建设进入全面冲刺
【|湖北13座焚烧发电厂建设进入全面冲刺】
文章图片

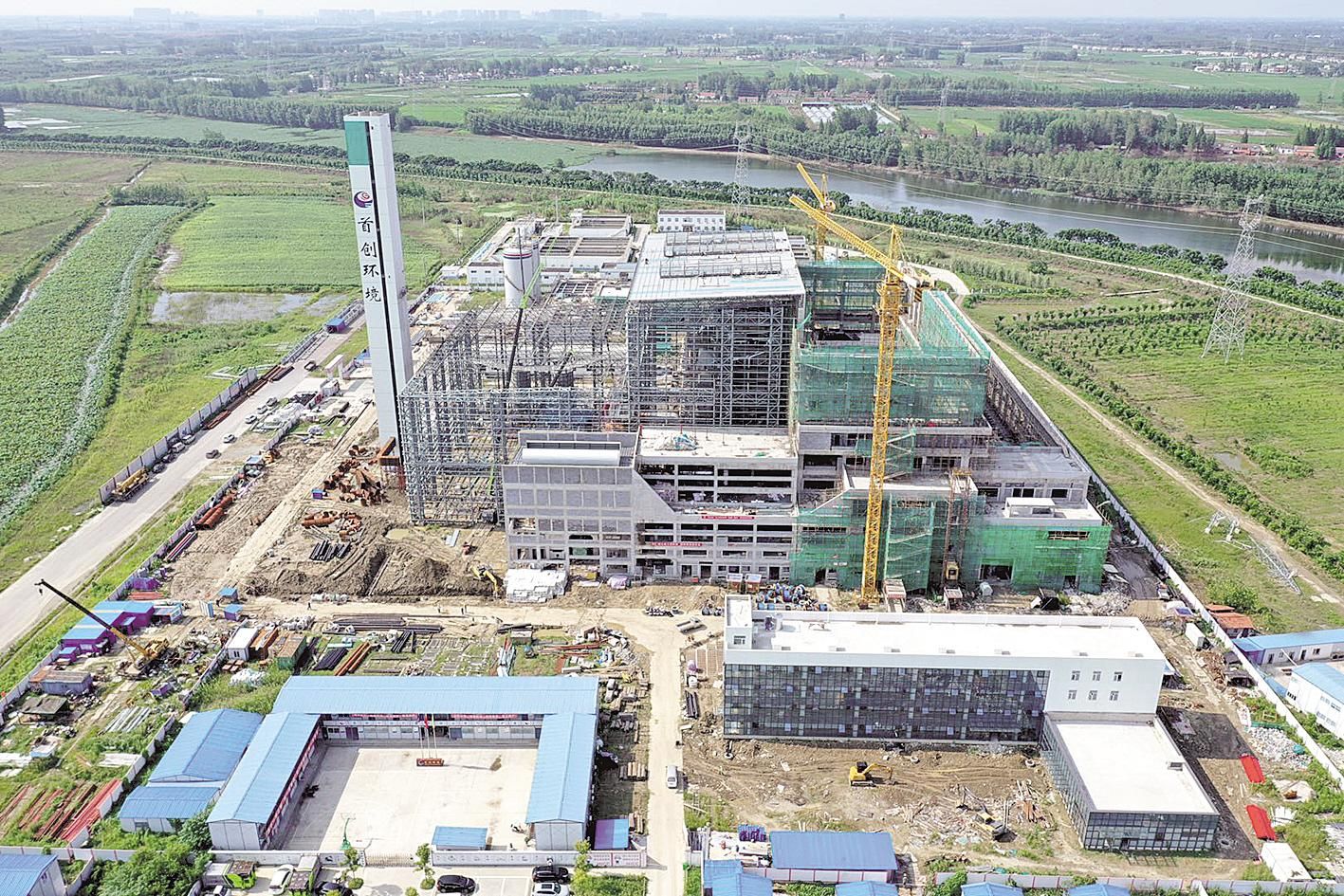

计划于10月底竣工的潜江市生活垃圾焚烧发电项目 。(通讯员 叶帅 摄)
湖北日报讯 (采访人员周三春、通讯员陈劲松)“主体结构已基本完工,还要等核心部件汽轮发电机的配送安装 。”9月初,在潜江市总口管理区,湖北工建潜江市生活垃圾焚烧发电项目总工叶帅对采访人员说 。只见厂区里,80米高的烟囱静静矗立,垃圾接收区、焚烧区、烟气净化处理区、渗滤液处理区等布局有序、衔接紧凑 。巨大的钢结构厂房内,一台飞灰固化设备正在进行最后的吊装 。
据介绍,该项目总占地面积约60000平方米,设计最大处理规模为处理生活垃圾900吨/天 。项目建成后预计将实现年处理垃圾20万吨,年发电量约8500万度,预计10月底竣工 。
进入建设冲刺阶段的不只是潜江市生活垃圾焚烧发电厂,目前全省还有荆门、石首、洪湖、孝昌等地12座在建生活垃圾焚烧发电厂即将竣工收尾,设计日处理能力1.065万吨 。
根据《湖北省城市补短板强功能工程三年行动实施方案(2020-2022年)》,到2022年底,全省城市生活垃圾无害化处理率将达到100%,生活垃圾焚烧比例达70%以上 。省住建厅介绍,截至今年8月底,我省已建成焚烧发电厂15座,垃圾日处理能力1.5万吨 。
