虽然农村建房比城里买房划算很多,但动辄几十万的建设费用,对农村朋友来讲,仍不是一笔小数目,往往也要攒很久的钱才足够。更扎心的是在攒钱的同时,建材的价格也在不断上涨,让建房的朋友很是无奈。
来自广西的余先生,以前住的房子有些老旧,木门木窗会漏风,而且还没有热水,到了冬天老人就比较遭罪。这一切余先生都看在眼里,迫切的想让老人住进新房。但计划是盖一栋三层半的房子,现在预算还不够,怎么办呢?余先生想出了一个好办法!

文章图片

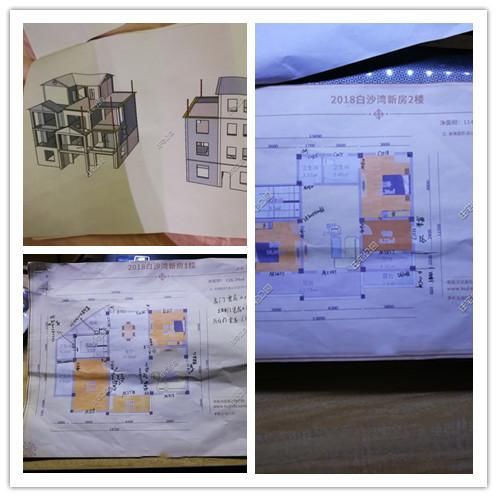

工欲善其事必先利其器!房子想建好,设计图纸不能少。余先生是我们住宅公园的粉丝,关注我们很长时间了,参考了很多设计方案后,对于自己的房子怎么建早就已经想好了,再加上有建模基础,于是自己动手画图纸。

文章图片
挑选一个吉时,正式开工!看得出来余先生是一个有仪式感的人。

文章图片

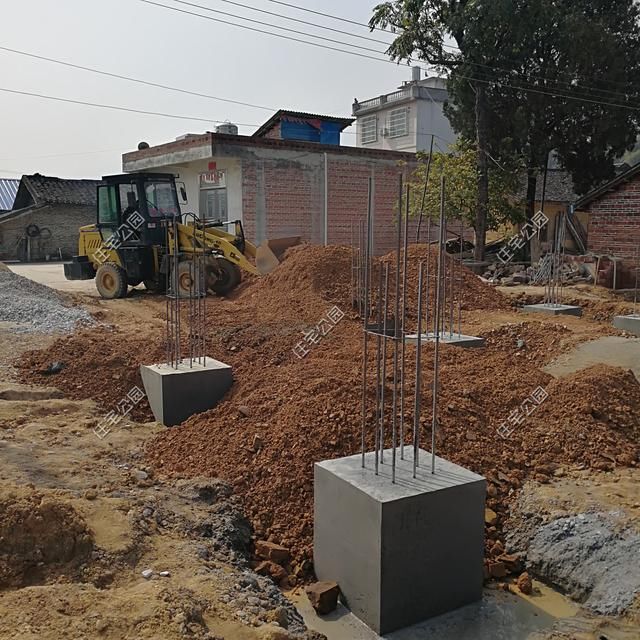

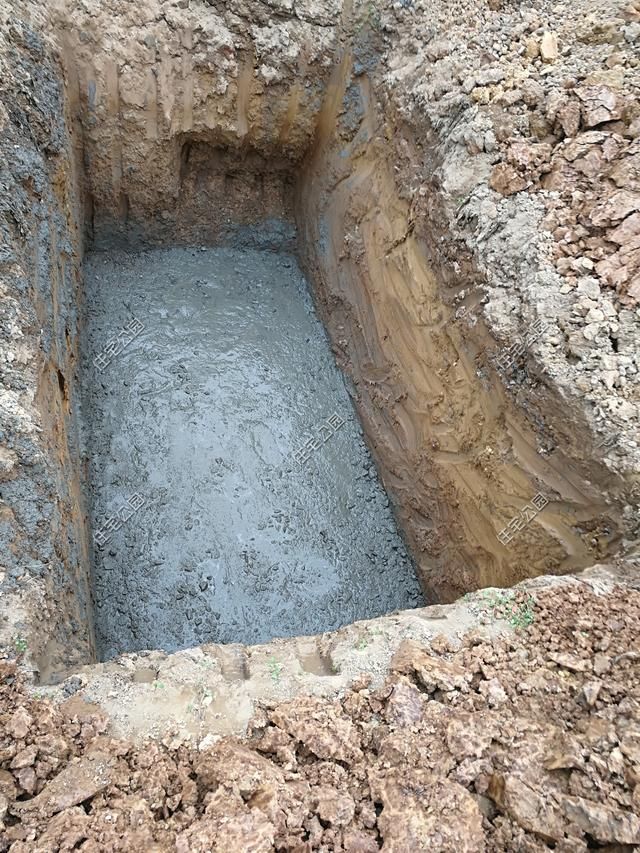

基础施工是第一步,同时也是极其重要的一步,严格按照流程来。定位放线→开挖基坑→清理基坑→混凝土垫层→绑扎钢筋→支模→混凝土浇筑→振捣找平→混凝土养护→拆模。

文章图片

文章图片

文章图片

文章图片

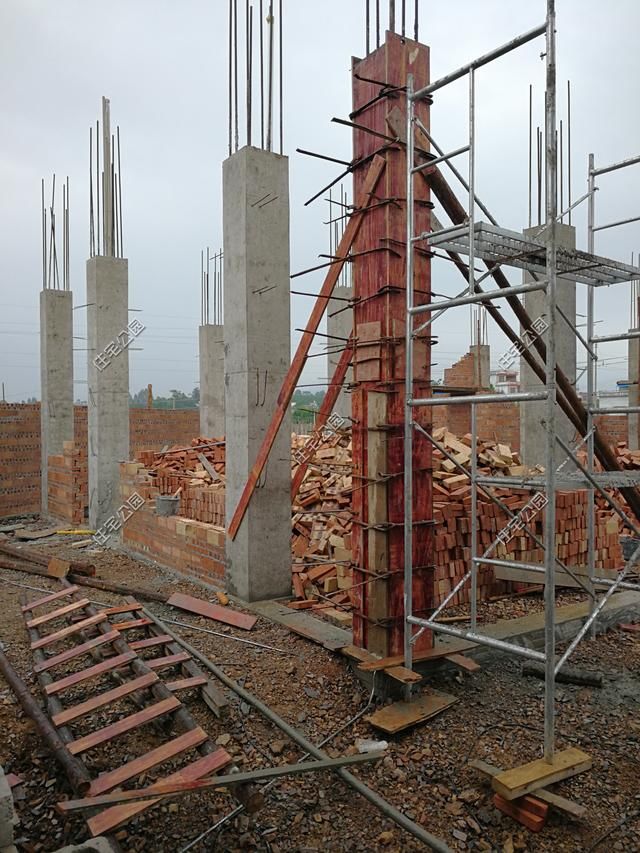

基础施工完成后,下一步便是主体施工。工人进场,先浇筑好框架柱,然后砌筑墙体。

文章图片

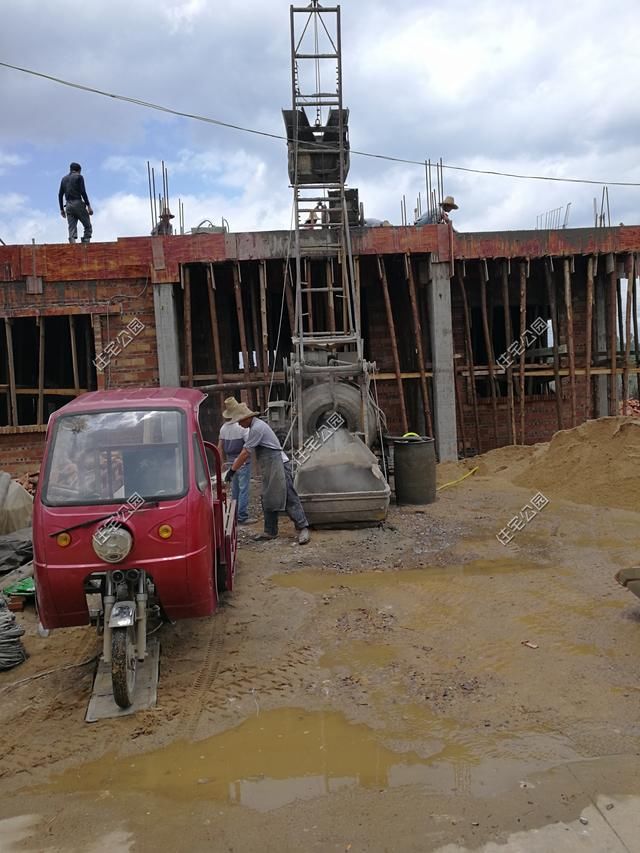

支一楼模板,楼面现浇混凝土。

文章图片

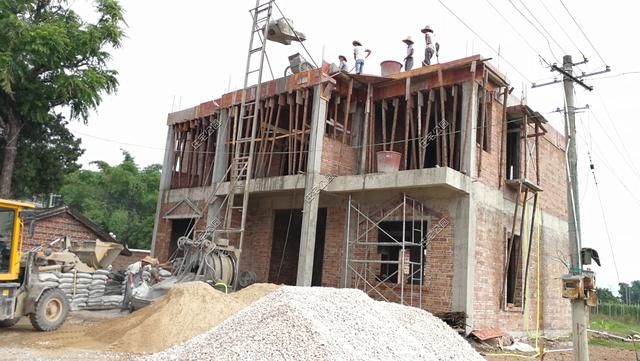

一楼楼面浇筑好混凝土之后,时隔半月,二楼开工。焊接好钢筋,浇筑框架柱,进行二层主体的搭建。

文章图片
二层楼板浇筑混凝土。

文章图片

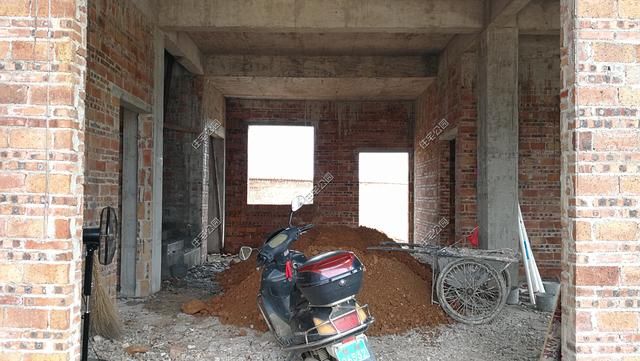

主体搭建基本完毕。回填泥土,预埋管道,准备装修。

文章图片

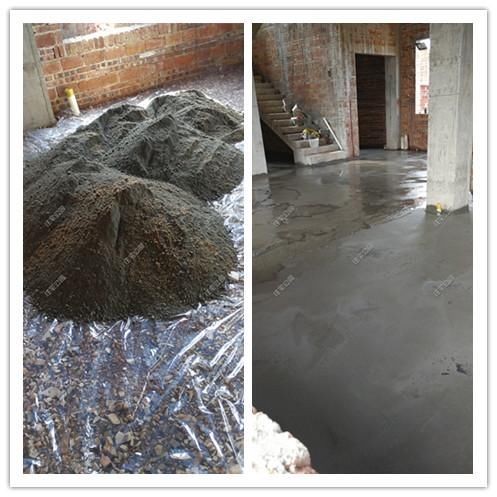

浇筑混凝土之前铺一层塑料薄膜防潮。对南方的朋友来讲,防水防潮是重中之重。

文章图片

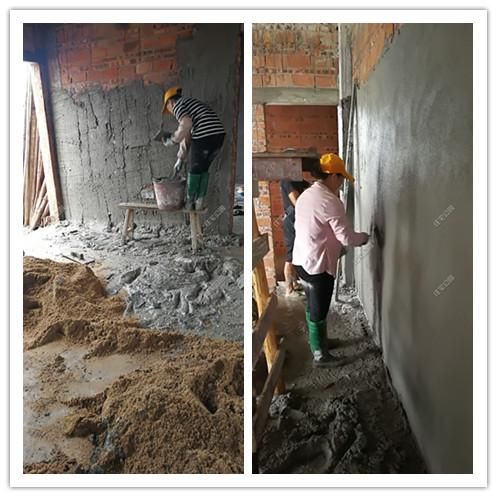

工人都是当地请的,还有个女师傅,但手艺不错,墙刷的很平整。

文章图片

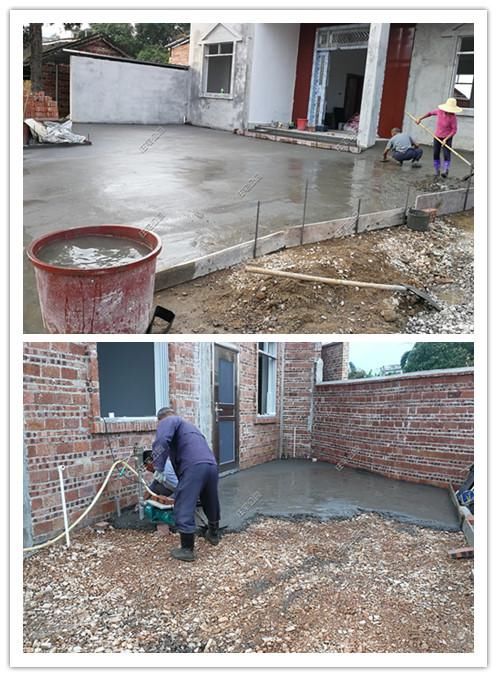

前后院水泥硬化,方便出行和晾晒粮食。

文章图片

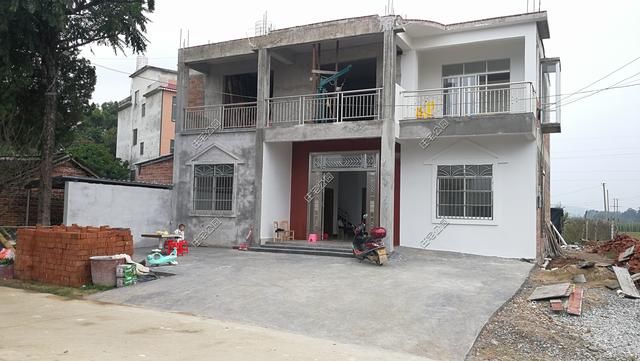

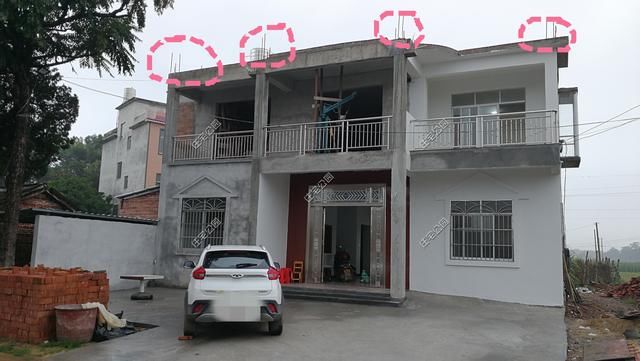

二楼安装不锈钢栏杆,一楼装好防盗窗,就差不多大功告成了。在这张图片上我们能很清楚的看到,二楼已经预留好了钢筋,以后随时都可以直接加建。不得不说,余先生这个决策是相当明智的。

文章图片

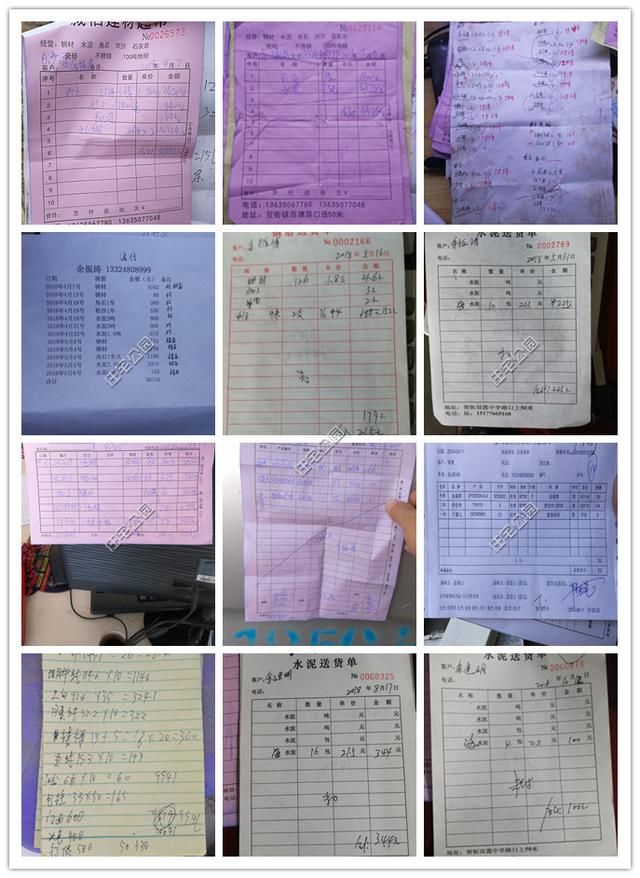

再来说说大家比较关心的开支问题,建房过程中每一笔账单余先生都有拍照留存。红砖54元一筒(200个),加上7元每筒的车费,算下来大概是3毛钱1个。水泥450元一吨,钢筋3500元一吨,因为建材是2018年买的,当时的价格还是比较便宜的。

文章图片
基础施工大概花费6.5万。每层的主体也是大概6.5万,其中人工费用是包工135元每平,加上一些线条费、现浇楼面等,人工费大概在4万左右。前后院现浇水泥,费用大概1万。主体框架建好大概是花费了20万左右。
【 预算|农村建房不要拖,预算不够先建一半,留好钢筋等以后加建】最后来看看室内装修,虽然谈不上豪华,但也是非常接地气的。材料费用加上人工费用,大概10万左右。
乔迁新居

文章图片
V字型厨房,充分利用空间。

文章图片
一层主卧

文章图片
二层套间

文章图片
客厅餐厅

文章图片
院子里做了一个小桌子,乘凉的时候更方便了。

文章图片
前前后后一共花费30万,虽然说不上有多么豪华,但足够温馨,遮风挡雨也是足够了。余先生也实现了心中的目标,为家中老人改善了居住环境。还有什么比四代同堂,一家人其乐融融更值得开心的呢?

文章图片
建房第一部分已经完成,接下来余先生要远赴他乡,继续扛起赚钱养家的重担。
推荐阅读
- 预算控制|北京:2020年财政支出中民生投入占比超八成
- 神秘|以前农村经常有“神秘赊刀人”出现,他们的刀不收钱只记账,这样不亏本吗?
- 人大常委会|河南省人大常委会组织召开农村人居环境整治情况专题调研汇报会
- 航模制作|河南一农村大学生地里建“高铁” 正在建设“三期工程”
- |改革兴豫丨正阳:电商发展真牛气 农村致富有底气
- 贫困地区|今年前7个月 河南贫困地区新改建农村公路6051公里
- 水利水电工程,全面预算管理问题有何策略
- 为什么城里婆婆不愿儿子找农村媳妇?不是瞧不起,是这个现实原因
- 中国农村女孩相信知识改变命运,被皇室查尔斯王子看中,后来怎样
- 张国栋栋梁教育|水利水电工程,全面预算管理问题有何策略
