聚变|科学家开始组装世界上最大的核聚变实验装置

2020年7月28日 , 在花费了预算3倍的资金以后 , 科学家们终于可以开始在法国南部圣波莱迪朗克(Saint-Paul-les-Durance)组装一台巨型机器 。
聚变|科学家开始组装世界上最大的核聚变实验装置
本文图片

这个疯狂的项目被称为国际热核聚变实验反应堆(ITER) , 它将成为世界上最大的磁约束等离子体物理实验设施 , 是目前正在建设的世界上最大的实验性托卡马克核聚变反应堆 。
几个月以来 , 各种的组件从世界各地的生产基地运抵这里 。 科学家们将竭尽全力完成这个“世界上最大的拼图” 。
核聚变
核聚变是轻原子核融合成为更重的原子核 , 这种方式为太阳和其他恒星提供动力 , 使得太阳能够燃烧上百亿年 。
聚变|科学家开始组装世界上最大的核聚变实验装置

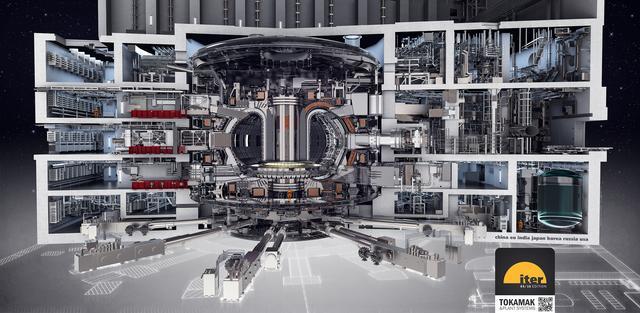

本文图片

当爱因斯坦写出了震古烁今的质能方程以后 , 我们知道核聚变能够产生的能量是化学能的数百万倍 。 比如一个菠萝大小的核燃料块产生的能量相当于1万吨煤 。
聚变|科学家开始组装世界上最大的核聚变实验装置

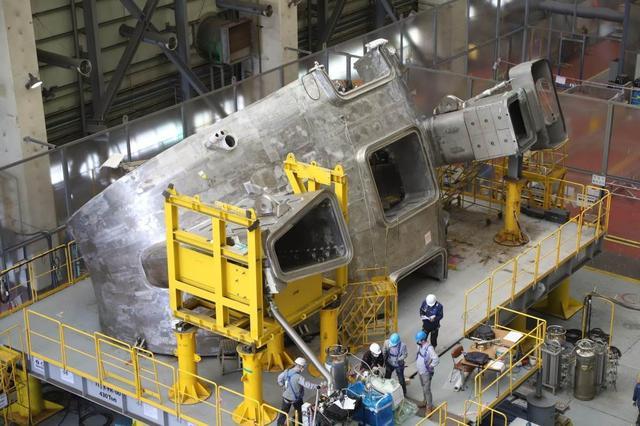

本文图片

用于核聚变的燃料 –氘 , 是氢的同位素之一 , 在海水中约占氢总量的1/6000 。 用于产生氚的锂也有相当大的储量 。 足够供应人类使用数百万年 。
如此高的储量和能量产生效率 , 足以解决任何人类对能量的需求 。
氘氚聚变的产物是惰性元素氦 , 聚变过程只产生易于处理的短寿命放射性物质 , 相对传统的裂变核电站更安全 。
ITER项目
人类已经可以实现不受控制的核聚变 , 比如氢弹 。 但是挑战在于如何束缚这种能量 , 并加以利用 。 核聚变产生的温度高达至少上千万摄氏度 , 没有任何材料能够承受的了 。
聚变|科学家开始组装世界上最大的核聚变实验装置

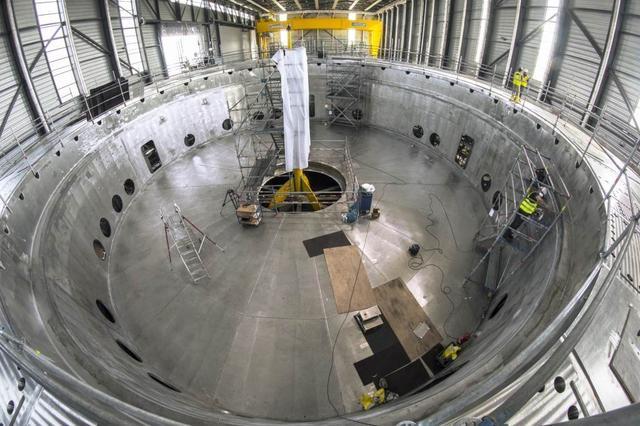

本文图片

科学家想到利用超导体产生极其强大的磁场来约束能量 。 ITER就是这样一种装置 , 它采用了托卡马克设计 , 这是由前苏联提出的方案 。
ITER项目于2006年由35个国家启动 , 其中包括美国、俄罗斯、中国、英国、瑞士、印度、日本、韩国和欧盟的27个成员国 。
ITER将是人类历史上规模最大的国际科学合作项目 , 有望帮助人类到2050年实现获得清洁、安全的能源 。 实验的目标是证明可以在商业规模上持续且安全地产生聚变能 。
根据计划 , 2021年将完成设备安装 , 2025年开始等离子体实验 , 2035年开始进行氘-氚聚变实验 , 目标是产生500兆瓦的热能 , 或者连续200兆瓦的电能 。
三维拼图
这个托卡马克核聚变反应堆总共将包含约100万个部件 , 比如功能强大的超导磁体 , 其高度高达四层楼 , 每层重360吨 。
聚变|科学家开始组装世界上最大的核聚变实验装置

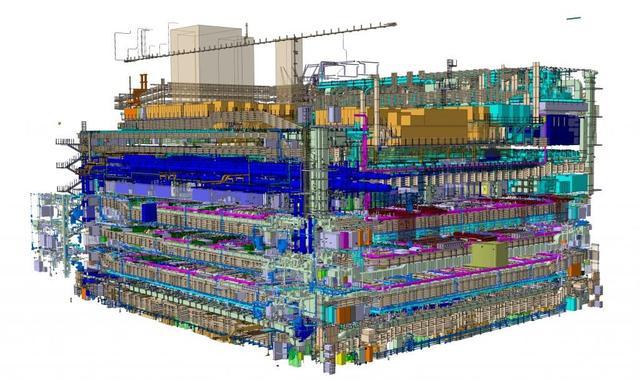

本文图片

大约有2300人在现场工作 , 以将机器组装在一起 。
主要部件的巨大尺寸和重量、系统装配的微小公差、制造商的多样性、紧张的时间表 , 所有这些因素结合在一起 , 使ITER成为一个工程和物流方面的巨大挑战 , 每一个方面都必须精确地执行 。
ITER项目比原定计划晚了五年 , 其初始预算翻了三倍 , 达到约200亿欧元 。
ITER参数
等离子体大半径:6.2米
等离子体小半径:2.0米
等离子体容量:840立方米
等离子体电流:15.0兆安
轴向环形磁场强度:5.3特斯拉
聚变功率:500兆瓦
等离子体维持时间:>400秒
【聚变|科学家开始组装世界上最大的核聚变实验装置】能量倍增因数(Q值):>10
ITER建设
2006年11月 , ITER的7个合作伙伴启动这个项目 。 不久之后 , 挖掘机和铲车开始进场工作 。
接下来的几年里 , 由物理学家和工程师组成的国际团队完成了这台机器的设计 , 并开始将部件制造授予工业界 。
2017年7月ITER完成了低温恒温器底座和底部柱体的安装 , 为托卡马克的安装铺平了道路 。 低温恒温器由印度制造 , 体积高达1.6万立方米 , 直径和高度都接近30米 , 重达3850吨 。
聚变|科学家开始组装世界上最大的核聚变实验装置
本文图片

低温恒温器底座
今年3月 , 欧洲核聚变能源机构对ITER厂房进行了最后的修饰 , 这是一个用于安装机器部件的巨大大厅 。
4月 , 从意大利和日本运来了前两个环形线圈和超导磁体 , 它们各重360吨 。
6月下旬 , 合肥制造的环向场线圈运抵 。
聚变|科学家开始组装世界上最大的核聚变实验装置
本文图片

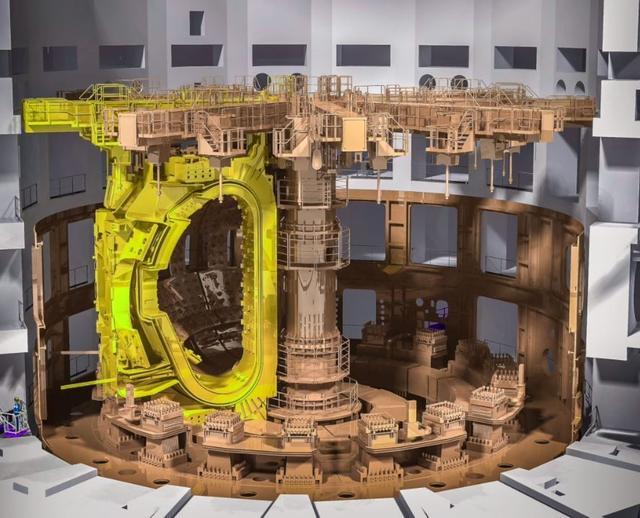

环向场线圈
由韩国运来的真空容器的第一个部分已经抵达法国 , 并将很快运送到工作现场 。
聚变|科学家开始组装世界上最大的核聚变实验装置
本文图片

真空容器的第一个部分
至此 , 整个建筑和基础设施已经完成了75% , 随着ITER的7个成员送来更多的装置和部件 , ITER的安装步伐正在提速 。
是时候把世界上最大的拼图拼在一起了 。
7月28日 , 国际热核聚变实验堆托卡马克装置安装工程正式启动 。
聚变|科学家开始组装世界上最大的核聚变实验装置
本文图片
ITER装配阶段启动仪式
到2024年年底 , 低温恒温器的合拢将标志着第一个组装阶段的结束 。
ITER机器将进行为期一年的综合调试和测试 , 并在2025年底完成第一个等离子体测试 。 这将是一次重要试验 , 用以验证磁场和关键系统的功能 。
最初的低功率氢等离子体只持续几毫秒 , 之后将会增加功率和持续时间 。
ITER的最终目标 , 是生产10倍的聚变能增益系数(Q值=10) , 即从50MW的输入功率上生产出约500MW的聚变功率 , 聚变脉冲持续时间为400~600秒 。
聚变|科学家开始组装世界上最大的核聚变实验装置
本文图片

反应堆温度将达到约1.5亿摄氏度 , 比太阳核心温度高10倍 , 这能够重现发生在恒星中心的聚变过程 。
ITER与中国
2006年中国作为发起国加入了ITER 。
ITER项目预计总耗资约为200亿欧元 , 其中欧盟承担约45.5% , 剩余的费用由中国、印度、日本、韩国、俄罗斯和美国均摊(各约9.1%) 。 但实际上各国的支出都不是以现金的方式 , 而是以完成设施所需的组件、系统和建筑部件等形式支付 。
聚变|科学家开始组装世界上最大的核聚变实验装置
本文图片
我国承担了相当多的ITER建设工程
ITER 项目的基本原则是各成员相互分享新增知识产权 , 不在成员之外的国家传播 。 中国加入 ITER 项目的好处是 , 以 10% 的投入 , 享受 100% 的知识产权 。
最后 , ITER仍然只是一个实验验证项目 , 即使 ITER 取得了成功 , 还需要大量的工作才能够商业运行 。 因此 , 即使是最乐观的估计 , 商业化核聚变也需要30年才有可能实现 。
