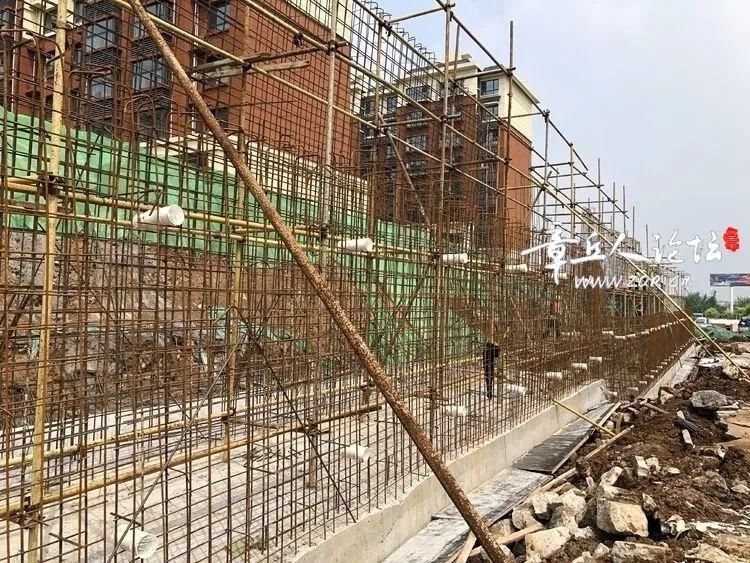

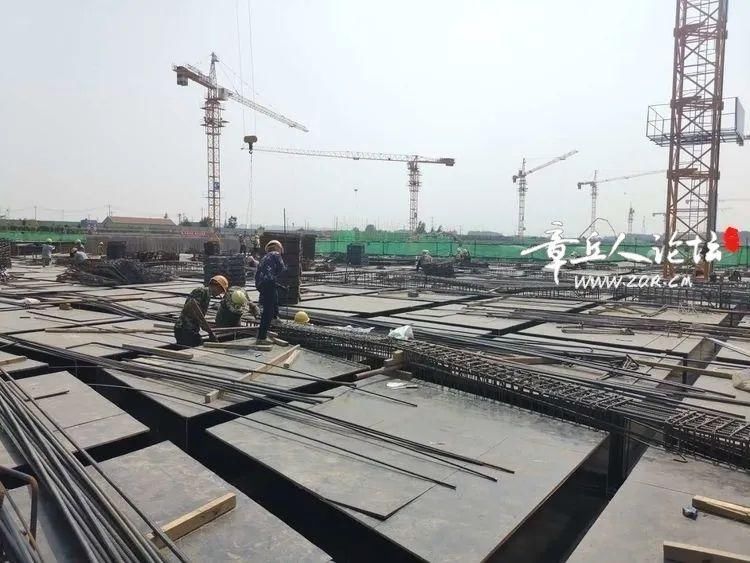

板钢筋绑扎完成|章丘安置房建设最新进展?(7月24日)
章丘安置房建设最新进展
(7月24日)
本周工作如下:
一、施工方面:
1:白塔陈家 :正在进行基础、土方开挖、防水、桩基、边坡支护,车库正在施工;A区:20#负一层顶板完成,21#楼负二层浇筑完成,22#楼筏板浇筑完成,23#楼负一层墙柱钢筋完成,16#楼筏板钢筋绑扎完成,17#楼负二层顶板支模完成,19#楼筏板浇筑完成,12#13#楼垫层完成,14#楼筏板钢筋完成60%,车库八段垫层浇筑完成,车库三段防水完成。车库七段顶板配膜完成60%;B区:1#楼负一层墙柱配模完成30%,2#楼负二层墙柱模板加固完成40%,3#楼负二层顶板钢筋绑扎完成,4#楼负二层墙柱配模完成15%,5#楼筏板钢筋绑扎完成95%,6#筏板浇筑完成,7#楼负二层墙柱配模完成40%,8#楼负二层墙柱模板加固完成50%,9#楼负二层墙柱筋绑扎完成40%,10#楼筏板钢筋绑扎完成,11#楼负一层墙柱筋完成30%,车库1段顶板钢筋完成10%,车库2段底板浇筑完成,车库7段独基开槽完成95%,车库12段底板钢筋绑扎完成60%,车库14段顶板钢筋绑扎完成30%,车库15段顶板钢筋绑扎完成90%,社区服务中心支模架搭设完成,C区:1#桩基完成,2#楼桩基完成10%,3#楼土方开挖完成20%,4#楼土方开挖完成30%,5#楼桩基完成,6#楼土方开挖完成50%,7#楼土方开挖完成30%,8#楼桩基完成,9#楼桩基完成,10#楼桩基完成,11#楼桩基完成10%。
2:圣井驻地:商业中心一层绑扎完成浇筑,西段顶板、东段二层扎支模架支模开始,1#楼六层支模完成,绑扎顶板钢筋,
2#楼三层支模完成 浇筑 四层放线,3#楼三层支模,绑扎三层顶板,4#楼四层支模。
3:杨胡:正在进行内外装施工:屋面施工、内墙粉刷、暖安装、外墙装饰、窗户安装、防水、电梯安装、墙面瓷砖,车库、幼儿园二次结构已完成;内外装:屋面施工完成共计41栋;内墙粉刷施工:石膏抹灰完成共计41栋,喷腻子完成共计41栋;楼地面施工:地暖及垫层浇筑完成共计41栋,地面砖施工完成共计41栋;外墙装饰施工:保温层施工完成共计41栋,真石漆喷涂施工及完成共计41栋;窗户安装:窗框安装完成共计41栋,窗扇、玻璃安装完成共计41栋;厨房、卫生间、阳台楼地面施工:防水卷材铺贴完成共计41栋,地砖铺贴施工完成共计41栋,墙面瓷砖粘贴施工完成共计41栋;楼内电梯安装施工完成共计41栋。
4:月宫:正在进行内外装施工,商业正在施工;A区:1-30#楼内卫生清理,室外散水施工中。挡土墙施工百分之五十,种植土整平。B区:1-12#楼竣工清理及细部维修整改,东西商业防火门安装。挡土墙施工百分之五十五。
5:长青:主体施工:1#楼主体三层砌筑主体完成60%;2#-12#封顶,主体完成;商业楼主体四层绑钢筋,主体完成85%。
6:白云路以西:南地块土石方开挖、基坑支护,北地块:挡水台施工已完成80%,围挡安装施工已完成50%,即将进行基坑开挖及基坑支护工程施工。
7:老四中周边安置区A区一标段:正在施工内外装:内墙腻子、地面、电梯、配电箱、防火门、格珊,人防、车库正在施工;二标段正在进行内外装,幼儿园、车库、商业、人防正在施工;人防车库地面浇筑完成,人防排水沟抹灰完成60%,人防车库踢脚线镶贴完成80%,人防通风管道安装;商业2 A-E轴交4-9轴顶板浇筑完成,E-J轴交4-9轴基础浇筑完成,商业1垫层浇筑完成70%;幼儿园楼梯踏步完施工成,吊顶吊筋及主龙骨安装,消防喷淋管道安装;老四中周边安置区B区:主楼已竣工验收;小区南门装饰完成;换热站地面工程完成;围墙装饰工程完成80%;幼儿园、商业室外铺装完成90%;老四中周边安置区C区:正在进行内外装饰阶段,车库正在施工,车库防水完成90%,腻子完成70%,通风完成90%,回填土完成70%,车库地面完成。
8:老四中周边沿街商业:幕墙完成95%;内墙粉刷完成95%;消防水管完成97%,消防排烟风管、给水管、排水管、虹吸雨水完成99%,空调室内机完成80%,送排风完成59%;地砖1层完成51%,2-4层完成99%,G层地砖完成60%。
9:滕朋鲍庄:正在施工主体、临建建设、基坑开挖、基坑支护、水电安装,车库正在施工;基坑开挖:主楼施工:A区:15号楼负一层顶板钢筋绑扎完成80%,16号楼准备筏板钢筋绑扎,17号楼楼槽开挖,21号楼二层顶板钢筋绑扎完成50%,22号楼负一层顶板钢筋绑扎完成90%,23号楼筏板钢筋绑扎完成30%,29号楼二层顶板浇筑,30号楼负一层竖向钢筋绑扎完成40%,31号楼筏板钢筋绑扎完成70%,21-22号楼之间车库梁筋绑扎60%,29-30号楼之间竖向钢筋绑扎完成;B区:19#负一层砼浇筑完成,24#筏板钢筋绑扎完成20%,25#筏板钢筋绑扎完成,32#负二层墙柱合模完成50%,33#负二层顶板钢筋绑扎完成30%;C区:36#负二层顶板模板安装60%,20#负二层梁、板钢筋绑扎及北侧车库梁板钢筋绑扎70%,35#筏板钢筋绑扎20%,28#楼基础开挖完成40%;D区:14#负一层顶板钢筋绑扎60%,13#楼负一层墙体合模40%,车库模板安装50%,6#楼筏板钢筋绑扎5%,12#楼砖模砌筑50%;E区:1号楼一层顶板钢筋绑扎完成,7号楼负一层顶板钢筋绑扎完成,2号楼、3号楼塔吊安装完成,2号楼筏板钢筋绑扎完成90%,4号楼开挖完成,8号楼塔吊安装完成,10号楼筏板钢筋绑扎完成,9号楼砖模砌筑完成、垫层浇筑完成,8号楼开挖完成70%
,3号楼筏板钢筋绑扎完成30%,1-2楼之间车库独基开挖完成。土石方施工:共计出土量约5000方(因阴雨天气影响现场施工进度)。支护作业:现阶段支护完成90%,剩A2、B、C中心不开挖区域及东侧4#~6#东侧支护未完成。计划本周完成比例达到95%。
10:经十东路北侧:目前基础施工、主体施工已经完成,内外装65栋楼。外墙施工完成97%,内墙抹灰完成85%,地面施工完成95%,窗框完成100%,玻璃完成80%,瓷砖完成70%,正式电梯安装完成100%。
11:廉坡、砚池、浅井、湛汪、山阳(含济钢耐材厂等)片区:地块四:地块四一号槽31#楼1层墙柱钢筋绑扎完成;32#楼负1层墙柱支模完成50%;33#楼负2层顶板支模完成;34#楼负2层顶板钢筋绑扎完成;35#楼负1层墙柱钢筋绑扎完成30%;40#楼负1层墙柱支模完成50%;41#楼负1层顶板钢筋绑扎完成;42#楼负1层顶板支模完成;43#楼负1层顶板钢筋绑扎完成80%;44#楼1层墙柱支模完成50%;北侧基坑抽降水。地块四二号槽22#楼2层顶板支模完成;23#楼负1层墙柱支模完成40%;24#楼负1层墙柱钢筋绑扎完成30%;25#楼负2层顶板钢筋绑扎完成20%;26#楼负2层顶板钢筋绑扎完成40%;27#楼筏板钢筋绑扎完成50%;28#楼负2层墙柱支模完成80%;北侧基坑抽降水。地块四三号槽10#楼1层墙柱支模完成50%,1C车库筏板钢筋开始绑扎;11#楼负2层顶板钢筋绑扎完成90%;12#楼主楼1层墙柱支模完成50%;13#楼负2层顶板支模完成50%;14#楼负2层顶板支模完成30%;北侧基坑抽降水。地块四四号槽1#楼4层顶板钢筋绑扎完成60%;2#楼4层墙柱支模完成60%;3#楼2层顶板钢筋开始绑扎;4#楼4层顶板钢筋开始绑扎;5#楼4层顶板钢筋开始绑扎;6#楼4层墙柱钢筋绑扎完成;7#楼负2层砼浇筑完成;8#楼筏板钢筋绑扎完成;北侧基坑抽降水。地块五1#楼6层墙柱钢筋开始绑扎;2#楼5层顶板钢筋开始绑扎;3#楼4层墙柱支模完成;4#楼垫层浇筑完成;5#楼4层顶板钢筋开始绑扎;6#楼3层顶板开始支模;1-8/G-R轴车库顶板钢筋绑扎完成60%;24-35/A-Q轴筏板钢筋绑扎完成70%;7#楼3层顶板钢筋开始绑扎。地块六1#楼8层顶板钢筋绑扎完成,9-18/1W-EE1轴人防浇筑完成;2#楼2层顶板支模完成60%;3#楼负1层顶板钢筋绑扎完成60%;4#楼负1层顶板钢筋绑扎完成20%;5#楼负1层顶板支模完成40%,11-20/EF-EA轴车库顶板支模完成50%;6#楼负2层顶板加固完成;7#楼负2层墙柱支模完成;8#楼7层墙柱钢筋开始绑扎,1-6/WW-WF1轴车库浇筑完成;9#楼6层墙柱开始支模;10#楼6层顶板钢筋绑扎完成40%,1-9/WH-WQ轴车库筏板浇筑完成;11#楼首层顶板钢筋完成30%;12#楼负1层墙柱支模完成70%;13#楼基础施工完成;14#楼基础施工完成50%;15#楼基础施工完成50%。
12:后枣园大义田:目前32栋住宅楼全部封顶,32栋住宅楼已进入外墙装饰阶段,外墙完成比例为98%,32栋住宅楼进入室内装修阶段完成比例为90%。室外回填土完成,目前正在预埋管道及室外道路作业。
13:东琅沟:正在进行绿化种植、浇水养护、排水沟保护层砌筑抹灰、室外路灯安装、景墙外墙装饰、花架骨架安装,幼儿园施工中;幼儿园院内、1-15#楼周边苗木种植区域范围内小龙柏、草坪等苗木查漏补缺以及浇水养护施工作业中;5#楼东侧挡土墙外侧排水沟防水保护层砌筑抹灰完成;室外路灯安装施工作业中;2#楼南侧景墙外墙装饰完成;1#楼南侧花架骨架安装制作中,8#楼东侧花架骨架安装完成。
14:福康路南侧:准备交房。
15:白泉:所有单体(除幼儿园)均已进入装饰装修施工阶段,截止本周,屋面施工已完成46栋;内墙粉刷石膏抹灰施工已全部完成,29栋已喷涂内墙腻子;外墙装饰装修的外墙保温施工已全部完成,51栋已基本完成真石漆喷涂;楼地面施工的地暖垫层浇筑已全部完成,并有47栋正在进行地砖镶贴施工,其中38栋已镶贴完成;楼梯踏步抹灰完成32栋,楼梯护栏安装完成10栋;另外,厨房、卫生间、阳台楼地面的防水卷材铺贴施工51栋全部完成了,并有48栋的墙面、地面瓷砖已基本镶贴完成;窗户安装施工的窗框安装已全部完成,并有31栋已安装窗扇和玻璃;楼内正式电梯安装已全部完成;太阳能集热板安装完成19栋;室内木门框安装完成23栋;厨房、阳台推拉门安装完成18栋。
16:东类西类片区:正在进行基础、主体;10栋楼已封顶,27栋楼正在进行主体施工,22栋楼正在基础施工。
17:文祖章莱路:1#标准二层砌砖完成,构造柱浇筑完成30%,计划已完成。2#标准二层砌砖完成30%,计划已完成。3#标准一层顶板支模完成30%,计划已完成。4#标准一层顶板浇筑完成,砌砖完成30%,计划已完成。5#标准二层砌砖完成,计划已完成。6#标准二顶板支模完成,计划已完成。7#标准二层顶板浇筑完成,计划已完成。8#标准三层砌筑完成,计划已完成。商业楼二层满堂脚手架搭设完成,计划已完成。
18:刘台西鹅:正在施工主体、二次结构,中水站、车库、邻里中心正在施工;主体施工:1#、3#楼结构细部修补及楼层清理;2#楼二次结构7层砌筑完成40%;4#、5#、6#、7#、8#楼二次构件修补、楼层清理完成;4#、5#、6#楼钉钢丝网片全部完成;9#楼二次结构5层砌筑完成50%;10#楼机房层浇筑完成80%,二次结构6层砌筑完成30%,负1层砌筑完成;换热站拉梁浇筑完成;8号楼与9号楼之间车库顶梁板混凝土浇筑完成;消防水池及周边车库顶梁板混凝土浇筑完成;邻里中心二次结构砌筑完成;中水站顶梁板模板完成。安装工程:1#楼配管抹灰全部完成;3#楼1-8层配管完成60%;4#、5#、6#楼配管抹灰全部完成;7#楼1-18层开槽配管抹灰完成80%;8#楼1-5层配管完成。
19:西琅沟:1#楼腻子找补;2#楼内墙喷漆;3#楼商铺护栏安装;4#楼室内窗扇调整;5#楼西单元室内喷乳胶漆;6#楼室内窗框打胶;7#楼内墙腻子找补;8#楼内墙腻子找补;9#楼喷漆防护;10#楼散水灰土夯实;11#楼室内灯具安装;12#楼门厅监控线路安装;13#楼东单元室内穿线;14#楼东单元入户门打胶;15#楼浇筑散水;16#楼喷漆防护;17#楼内墙腻子找补;18#楼内墙腻子找补;19#楼东单元消防箱清理卫生;社区服务门厅门安装。
20、张家梅家睦里:正在施工主体、基础、地库,车库正在施工;A:1#七层梁板墙柱砼完成,2#三层梁板墙砼浇筑完成;四层梁板钢筋绑扎完成,3#三层梁板钢筋绑扎完成,梁板砼完成,4#三层梁板砼浇筑完成;四层墙筋绑扎,5#五层梁板墙砼完成,六层模板安装,6#七层梁板墙梯砼完成,八层墙筋焊接绑扎完成,10#五层梁板墙砼完成,六层梁板钢筋绑扎,11#三层梁板墙砼完成,四层墙筋焊接绑扎完成,搭内模架,12#二层墙柱钢筋绑扎、二层模板安装、二层顶板钢筋绑扎;B地块 :7#九层顶板梁、板绑扎;九层顶砼浇筑;十层柱、墙钢筋绑扎,8#六层顶钢筋绑扎;六层顶砼浇筑;七层柱、墙体钢筋绑扎,9#八层木工施工、八层顶梁、板钢筋绑扎、八层顶砼浇筑,14#七层柱墙钢筋绑扎、七层木工施工、七层顶梁、板钢筋绑扎,15#七层木工施工、七层顶梁板钢筋绑扎、七层顶砼浇筑,16#十一层木工施工、十一层顶梁板钢筋绑扎、十一层顶砼浇筑,17#七层顶梁板钢筋绑扎、七层顶砼浇筑、八层木工施工,18#十层柱墙钢筋绑扎、十层木工施工、十层顶梁板钢筋绑扎、十层顶砼浇筑,C地块:19#负一层及周边地库模板支护,20#四层钢筋绑扎、木工支模、砼浇筑,21#三层钢筋绑扎、模板支护,22#五层模板支设、顶板钢筋绑扎、砼浇筑,27#八层支护模板、八层顶板钢筋绑扎、八层砼浇筑,28#二层墙柱钢筋绑扎、模板支设、二层顶板钢筋绑扎,29#二层支护模板、二层顶板钢筋绑扎、二层砼浇筑,30#二层绑扎顶板钢筋、浇筑砼、三层墙柱支模,31#九层墙柱钢筋绑扎、九层支护模板、九层砼浇筑,D地块:23#八层支护模板、八层顶板钢筋绑扎、八层砼浇筑,24#八层墙柱钢筋绑扎、木工支设模板、顶板钢筋完成50%25#六层砼浇筑、七层墙柱钢筋绑扎、木工支设模板,26#七层砼浇筑、八层墙柱钢筋绑扎、木工支设模板,32#七层砼浇筑、八层墙柱钢筋绑扎、木工支设模板70%,33#六层砼浇筑、七层墙柱钢筋绑扎、木工支设模板、顶板钢筋完成50%,34#三层砼浇筑、四层钢筋绑扎,35#五层砼浇筑、六层墙柱钢筋绑扎,地库:4#楼-5#楼之间车库梁板钢筋绑扎完成,梁板墙柱砼完成;.4#-3#楼之间车库内模架搭设完成,膜壳安装完成;6#楼南车库底板钢筋绑扎完成;12#南车库(防火分区20)砼垫层完成;35#防火分区顶板支设、顶板钢筋绑扎完成50%。
21:文祖大寨:14#-13#楼配套层砌砖完成;公建2#楼一层框架模板完成;7#、1#-4#楼基础回填土完成。
22:分水岭:屋面避雷施工完成80%;进户门安装施工全部完成;配套层卷帘门施工完成50%;太阳能安装施工完成50%;
室内推拉门门框安装基本完成,门扇进场,准备开始安装施工;室外垫层砼施工完成70%,铺装施工于20日展开。
23:东姚、西姚孟家窝:正在施工CFG桩基、道路硬化、土方开挖;A区27#、28#、22#垫层浇筑完成,完成2个塔吊基础防水施工,完成2个塔吊基础防水保护层施工,5#、9#、14#、21#、15#桩间土开挖完成,完成2个钢筋加工场地硬化,1个钢筋加工棚建设,完成20#、13#、14#、15#、21#桩头破除、吊桩头,27#楼砌筑砖胎膜,完成现场临时道路硬化,19#电梯井、集水坑开挖完成。B区临时道路硬化完成,完成3个塔吊基础防水施工,完成23#、24#、31#、30#垫层浇筑,24#、31#、砖胎膜砌筑完成50%,完成3#、7#吊桩头,完成29#电梯井、集水坑开挖,完成1个钢筋加工厂开挖并浇筑垫层,15#、16#塔吊基础开挖完成。18#CFG桩施工43颗。
24:南涧溪贺套:社区服务中心基础土方回填(防水底板下)换填完成60%,13#楼砖胎膜砌筑60%完成,边坡支护完成50米(KB轴-WB轴),6#楼清槽完成80%。
25:东西沟头李家埠:正在进行基础、主体施工:A地块:1#楼九层墙柱绑扎完成;2#楼十层墙柱合模;3#楼7层墙柱钢筋绑扎完成;4#楼11层顶板支模,5#,9#楼十二层浇筑完成,6#楼十三层浇筑完成,7#楼9层浇筑完成,8#楼十二层浇筑完成;B地块:1#楼九层砼浇筑 4#楼八层砼浇筑 5#楼五层砼浇筑 8#楼六层砼浇筑 9#楼二层砼浇筑 10#楼二层砼浇筑 14#楼九层砼浇筑 15#楼四层砼浇筑 16#楼五层砼浇筑;C地块:1#楼七层砼浇筑;3#楼九层砼浇筑;4#楼十层砼浇筑;5#楼十一层浇筑;8#楼七层浇筑;9#楼十一层砼浇筑;5-6车库人防砼浇筑。
26:党校街南首:正在施工主体,车库正在施工基础;1#楼机房层砌体工程砌筑完成;2#楼机房层砌体工程砌筑完成50%;3#楼十六层顶板钢筋绑扎完成50%;4#楼九层砌体工程砌筑完成90%;5#楼十七层墙柱合模完成;6#楼十八层顶板下部钢筋绑扎完成;7#楼十七层顶板模板铺设完成20%;8#楼十六层顶板模板铺设完成;3#-5#车库基础砖模砌筑完成45%。
27:埠东:北地块土方开挖、南地块土方开挖。
28:南凤东鹅:南区:13#楼10层西单元浇筑完成,东侧11层浇筑完成,-2/-1层砌筑完成;14#楼11层浇筑完成,-2/-1层砌筑完成;15#楼斜屋面钢筋绑扎完成,-1层砌筑完成;16#楼斜屋面浇筑完成,-2/-1/1/2/3层砌筑完成;17#楼屋面层浇筑完成;18#楼屋面层浇筑完成;19#楼斜屋面钢筋绑扎,-1层砌筑完成;20#楼斜屋面钢筋绑扎,-2/-1/1/2/3层砌筑完成;21#楼斜屋面钢筋绑扎完成,-1/1层砌筑完成;22#楼斜屋面钢筋绑扎;23#楼屋面层浇筑完成,1/2层砌筑完成;24#楼斜屋面钢筋绑扎完成,1层砌筑完成;2#商业楼二层浇筑完成。北区:1#楼-1/1层砌筑完成;2#楼-1/1/2层砌筑完成;3#楼-1层砌筑完成;4#楼-1层砌筑完成;5#楼1/3层砌筑完成;6#楼-2/-1层砌筑完成;7#楼构造柱及拉结筋施工完成70%;8#楼-1/1/2/3/4/5层砌筑完成;9#楼-2/-1/1层砌筑完成;10#楼-2/-1层砌筑完成;11#楼-1层砌筑完成;12#楼-1层砌筑完成;1#商业楼一层浇筑完成。
29:北皋埠:12栋住宅楼、商业中心、幼儿园、社区服务中心、换热站主体施工完成。地下车库二次结构砌筑完成90%,卫生清理中。商业中心主体完成,二次结构二层砌筑完成,开始砌筑三层;幼儿园主体完成,二次结构二层砌筑完成,三层砌筑80%;社区服务中心主体完成,二层砌筑完成,闷顶层完成90%;换热站浇筑完成。
30:绣惠:住宅楼正在施工主体、基础;R25地块:1#楼5层西单元墙柱钢筋绑扎完成,4层东单元墙柱钢筋绑扎;2#楼东单元四层墙柱钢筋绑扎,西单元三层顶板钢筋绑扎;5#楼东单元四层墙柱铝膜拼装,西单元四层墙柱钢筋绑扎;6#楼-1层东单元车库梁板钢筋绑扎,-1层西单元模板安装;R24地块:1#楼19层墙柱模板拆除完成,顶板混凝土浇筑完成;2#楼西单元二十二层墙柱钢筋绑扎,东单元二十一层顶板钢筋绑扎;3#楼东单元二十二层铝模安装完成,西单元22层铝模安装;4#楼东西侧地梁架体安装完成90%;5#楼18层墙柱模板合模;6#楼23层西单元模板安装完成,23层东单元模板安装完成;8#楼19层西单元模板安装完成,19层东单元模板安装。
31:秀水:勘探孔、灌注孔和地块二注浆已全部完成;地块一4台注浆泵已灌注1420m3;检查围挡被破坏处并修补;地块二4台检测钻机完成2个,波速测试完成2个。
32:电瓷厂:1#楼外墙真石漆施工,瓷砖镶贴施工;2#楼内墙腻子施工,外墙保温施工;7#楼外墙真石漆施工;8#楼采暖地面砼浇筑。
33:中铁十局:施工进度:8号楼:二层顶板模板铺设完成80%,14号楼:四层顶板模板铺设完成40%,15号楼:四层墙柱模板安装完成40%,19号楼:七层墙柱钢筋绑扎完成80%。
34:龙山:东面边坡支护砼喷射完成。
35:刁镇:正在进行主体施工;一标:1#楼8层砼浇筑完成,进度百分比:38%;2#楼9层墙柱合模,进度百分比:50%;3#楼7层墙柱合模,进度百分比:40%;4#楼5层墙柱合模;进度百分比:30%;5#楼7层墙柱合模,进度百分比:40%;6#楼4层墙筋绑扎,进度百分比:25%;7#楼6层墙柱合模,进度百分比:35%;8#楼12层墙柱合模,进度百分比:65%;9#楼西段9层顶板支模,东段11层墙筋绑扎,进度百分比:37%、45%;10#楼5层墙筋绑扎,进度百分比:27%;11#楼4层墙筋绑扎,进度百分比:22%;12#楼9层顶板钢筋绑扎,进度百分比:50%;13#楼西段8层墙合模,东段7层顶板支模;进度百分比:45%、40%;14#楼5层墙筋绑扎,进度百分比:30%;15#楼3层墙柱合模,进度百分比:18%;16#楼西段7层墙柱合模,东段8层墙柱绑扎,进度百分比:30%、35%;17#楼9层墙筋绑扎,进度百分比:50%;18#楼9层顶板筋绑扎,进度百分比:50%;二标:1#楼东单元15层竖向墙体合模,西单元15层竖向墙体钢筋绑扎;2#楼西单元17层顶板浇筑完成,东单元18层竖向墙体合模;3#楼东单元17层顶板钢筋绑扎,西单元16层顶板浇筑;4#楼12层竖向墙体钢筋绑扎;5#楼11层顶板混凝土浇筑;6#楼9层顶板混凝土浇筑完成;7#楼11层竖向墙体合模;8#楼11层竖向墙体钢筋绑扎;9#楼9层顶板支设;10#楼9层竖向墙体钢筋绑扎;11#楼15层顶板钢筋绑扎;12#楼13层墙柱合模;13#楼西单元15层竖向墙体钢筋绑扎,东单元14层顶板支设;14#楼12层竖向墙体钢筋绑扎完成;15#楼19层竖向墙体钢筋绑扎;16#楼16层顶板钢筋绑扎;17#楼16层顶板混凝土浇筑。
36:垛庄:现场施工道路路基放线、整平完成。
37:南罗周家:正在进行土方开挖、塔吊,车库正在施工;
西区地块:19#楼防水保护层浇筑完成。13#楼垫层浇筑完成。22#楼桩间土清理完成40%。21#楼静载试验开始。27#楼换填完成。26#楼土方开挖完成80%。22#楼塔吊基础防水保护层浇筑完成。17#楼塔吊基础钢筋绑扎完成50%。东区地块:11号楼防水保护层浇筑完成。12号楼静载实验完成,换填完成。6号楼静载实验完成80%。9号楼桩间土清理完成。10号楼桩间土清理完成60%。

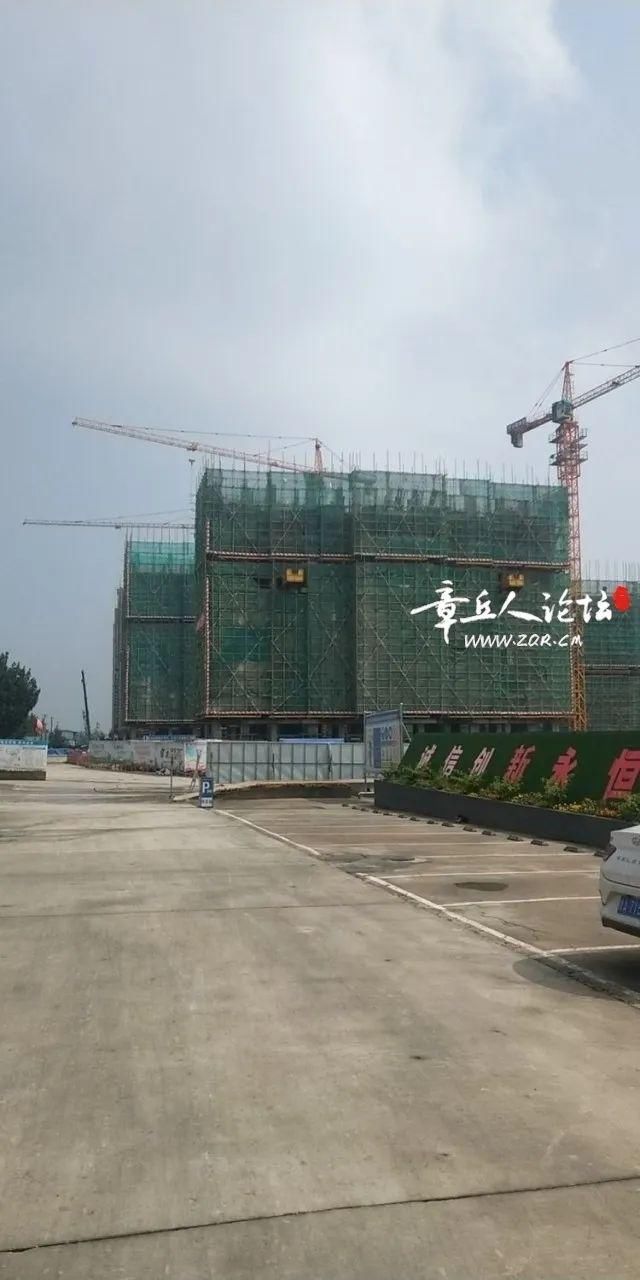

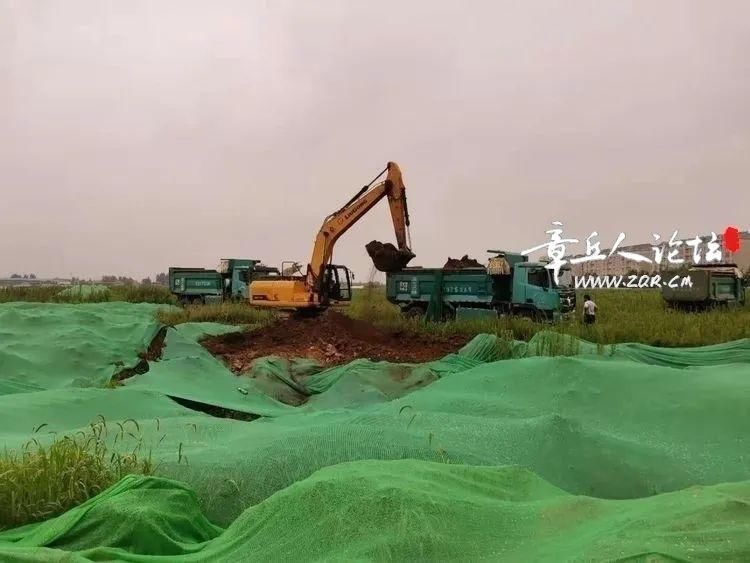

38:官庄:土方开挖。
二、手续方面:
1、垛庄规划已报规划中心,进行规划审查;
2、陈家白塔项目正在办理建设工程规划许可证;
3、准备鲍庄滕朋、陈家白塔、章莱路、龙山水土保持方案资料;南涧贺套以西、刁镇正在编制水土保持方案送审稿;
4、分水岭、长青正在办理施工许可证;
5、后枣园大义田北毕工程规划许可证已打证。

文章图片

文章图片

文章图片

文章图片

文章图片

文章图片

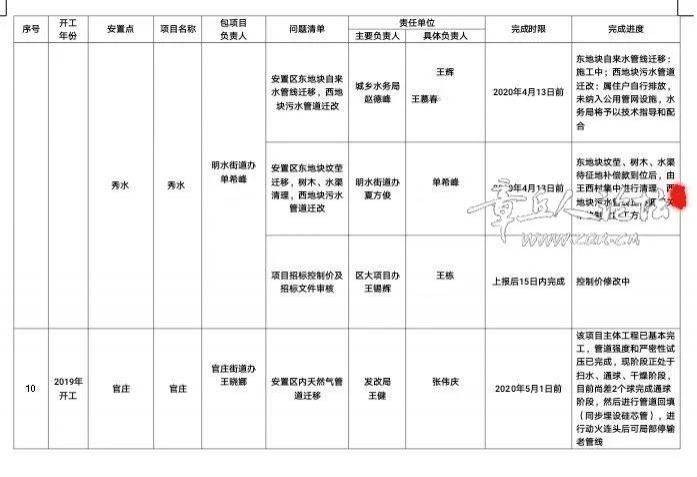

安置房建设问题清单调度表

文章图片

文章图片

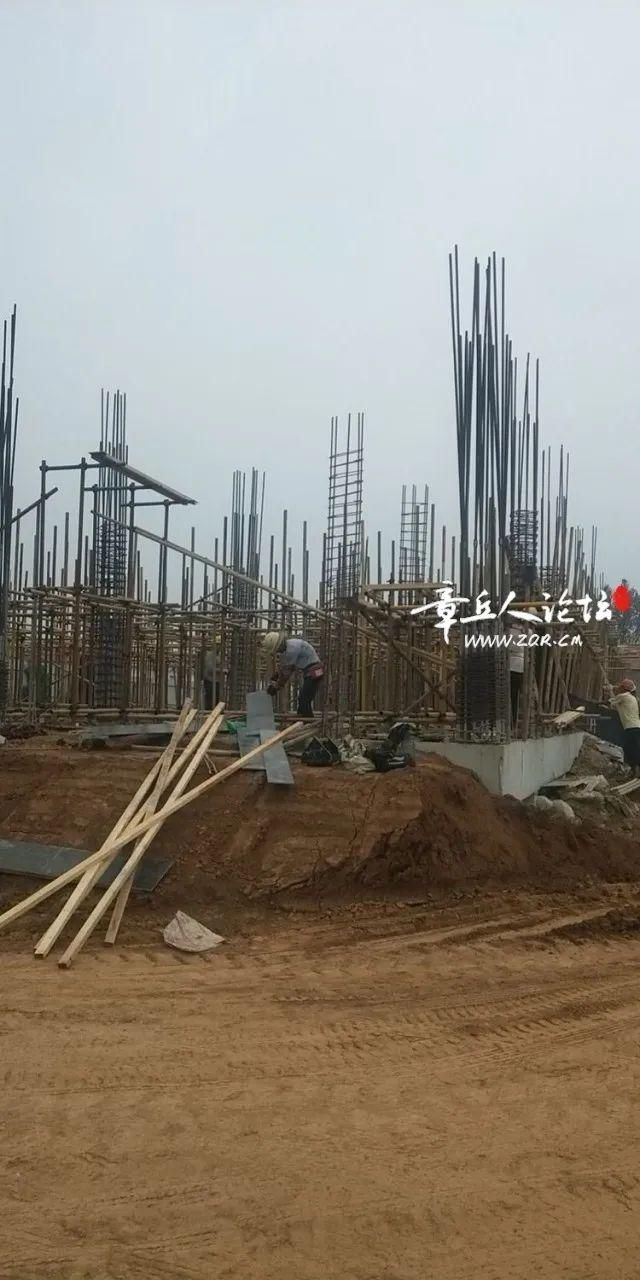

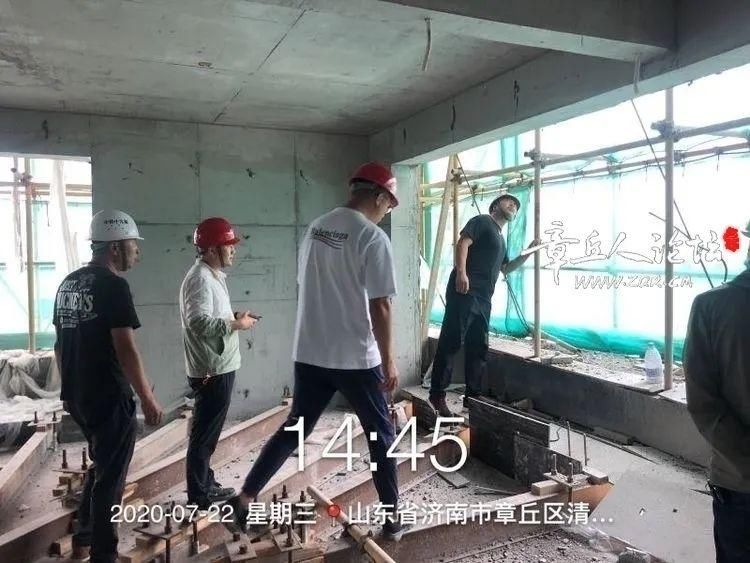

周林主任与双山办事处商议安置房交房时间

文章图片

文章图片

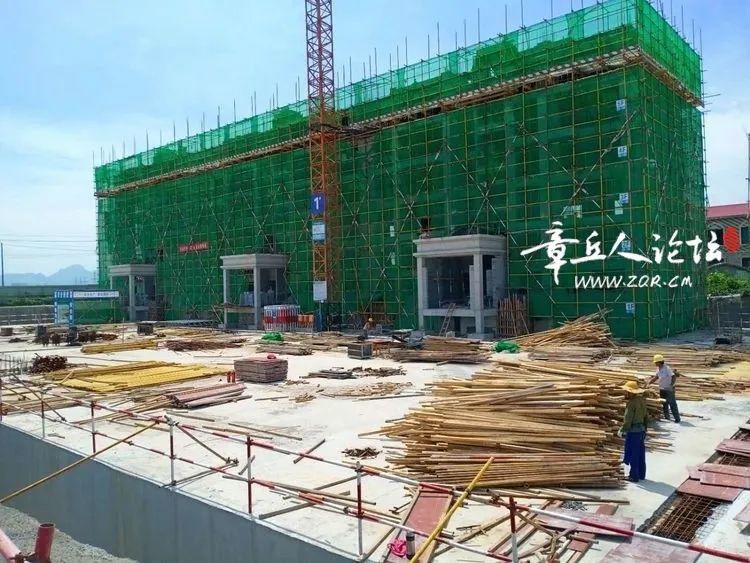

白云路以西召开驻工地代表,施工,监理,审计四方协调会。

文章图片

文章图片
指挥部组织水务局、电业局、公用事业服务中心、建投公司、华盛设计院、有关项目技术负责人召开配套工程衔接会议。

文章图片

文章图片
刘台西鹅安置房组织村民代表看新居活动

文章图片

文章图片

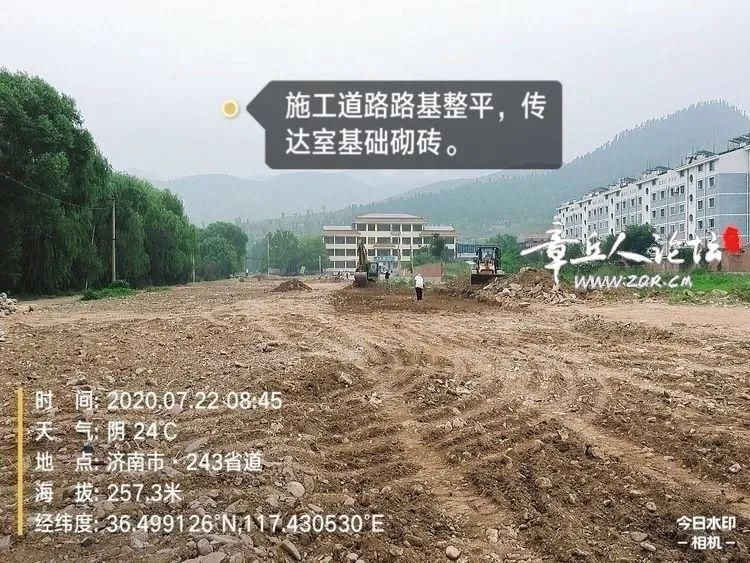

垛庄项目施工现场。包项目负责人与总包方研究解决影响施工的制约因素。

文章图片

文章图片
分水岭项目举行四方会议,主动出击解决分房制约因素。

文章图片

文章图片
区质安中心在东西沟头、李家埠例检

文章图片
官庄安置区施工现场

文章图片
刁镇安置区施工现场

文章图片
白塔陈家安置区施工现场

文章图片
滕朋鲍庄安置区施工现场

文章图片
文祖大寨安置区施工现场

文章图片
东西沟头李家埠安置区施工现场

文章图片
月宫安置区施工现场

文章图片
经十东路北侧安置区施工现场

文章图片
圣井驻地安置区施工现场

文章图片
廉坡砚池安置区施工现场
【 板钢筋绑扎完成|章丘安置房建设最新进展?(7月24日)】(信息来源:安置房建设指挥部)
推荐阅读
- 确认旅欧5年!武磊踢西甲获“双保险”,曝2短板国足5神锋比他强
- 高效输出!塔图姆半场13投7中砍下21分8篮板
- 陈坤|曾被陆毅陈坤追求,退隐成华谊老板娘,今47岁手握半个娱乐圈
- 首例美股分拆科创板IPO 盛美股份A+N上市被寄厚望
- 创业板注册制企业24日开锣 18家已发行公司全扫描
- 出海偶遇国产4万吨巨舰,已连续海试10多天,甲板未完工暂不试飞
- 南通|民企老板差1元执行款被列“老赖”?法院回应
- |六年对口帮扶 通山板桥村面貌一新 脱贫户道出心声: “工作队,你莫走”
- 老赖|民企老板差1元执行款被列“老赖”?法院回应
- 和讯名家|特斯拉这块天花板,挡得住拼多多和快递小哥吗?
