『采用A型车6辆编组』国家批复深圳地铁四期规划方案!这九条路线经过你家吗?

文章图片
4月10日,国家发展改革委调整深圳市城市轨道交通四期建设规划方案的批复,为支持重点区域开发建设、优化城市交通出行结构、缓解交通拥堵,原则同意对四期规划方案适当调整。涉及3号线四期工程、6号线支线二期、8号线三期等9条线路的调整,其余规划方案仍按《规划》原批复要求执行。

文章图片
批复全文↓↓↓
国家发展改革委关于调整深圳市城市轨道交通第四期建设规划方案的批复发改基础〔2020〕484号
深圳市发展改革委:
《关于呈报<深圳市城市轨道交通第四期建设规划调整(2017-2022年)>的请示》(深发改〔2019〕890号)收悉。经研究并商住房城乡建设部,现批复如下。
一、为建设中国特色社会主义先行示范区、支持重点区域开发建设、优化城市交通出行结构、缓解交通拥堵,原则同意对《深圳市城市轨道交通第四期建设规划(2017-2022年)》(简称《规划》)方案进行适当调整。
二、主要调整内容

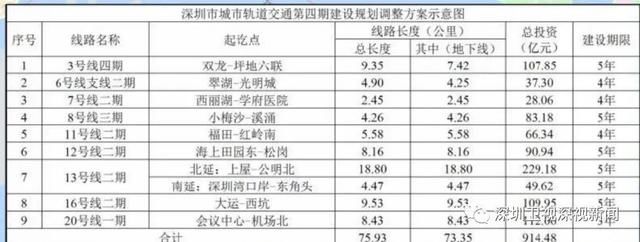

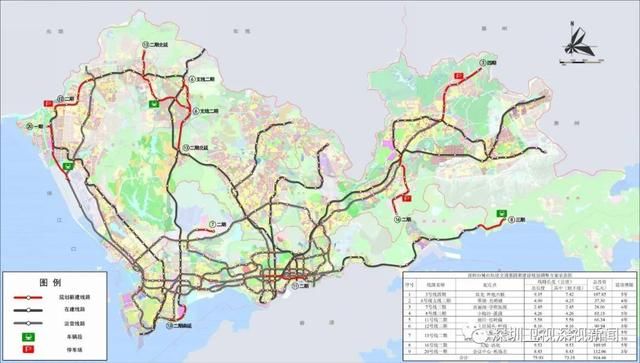

3号线四期工程调整为地下敷设方式,线路长度9.35公里(地下线7.42公里、地上线1.93公里),采用B型车6辆编组;总投资调整为107.85亿元,建设工期5年。
6号线支线二期工程自翠湖站(原荔林站)至光明城站,线路长度4.9公里(地下线4.25公里、地上线0.65公里),采用B型车6辆编组;总投资37.30亿元,建设工期4年。
12号线二期工程自海上田园东站至松岗站,线路长度8.16公里,为地下线,采用A型车6辆编组;总投资90.94亿元,建设工期5年。
【 『采用A型车6辆编组』国家批复深圳地铁四期规划方案!这九条路线经过你家吗?】13号线二期,含北延段和南延段。北延段自上屋站至公明北站,线路长度18.8公里,为地下线,采用A型车8辆编组;总投资229.18亿元,项目建设工期5年。南延段自深圳湾口岸站至东角头站。线路长度4.47公里,为地下线,总投资49.62亿元,建设工期5年。
16号线二期工程自大运站至西坑站,线路长度9.53公里,为地下线,采用A型车6辆编组;总投资109.95亿元,建设工期5年。
7号线二期自西丽湖站至学府医院站,线路长度2.45公里,为地下线,采用A型车6辆编组;总投资28.06亿元,建设工期4年。
8号线三期自小梅沙站至溪涌站,线路长度4.26公里,为地下线,采用A型车6辆编组;总投资83.18亿元,建设工期5年。
11号线二期自福田站至红岭南站,线路长度5.58公里,为地下线,采用A型车8辆编组;总投资66.34亿元,建设工期4年。
20号线一期自会议中心站至机场北站,长8.43公里,为地下线,拟初期、近期采用A型车6辆编组,远期采用A型车8辆编组,最高运行时速120公里;总投资112.06亿元,建设工期3年。
除上述调整外,其余规划方案仍按《规划》原批复要求执行。

文章图片
三、资金安排
项目资本金比例不得低于40%,由深圳市及相关区县财政资金解决,资本金以外资金采用银行贷款等融资方式解决。
四、下阶段工作
在规划实施过程中,请你委会同有关部门做好以下工作:
(一)在规划实施过程中,要按照现代、安全、高效、绿色、经济的原则,统筹城市开发进程、建设条件及财力情况,把握建设规模和节奏,量力而行、有序推进项目建设。
(二)深入做好项目建设方案论证。优化项目建设方案,合理控制工程造价,提升快线运营速度和网络服务水平。高度重视文物保护工作,线路走向和站点设置应避开文物本体,在文物保护单位保护范围及建设控制地带建设的项目,应采取有效措施加强文物保护。进一步研究有关项目穿越高速铁路的建设方案,加强铁路路基、桥梁防护,尽可能减少对铁路运输的影响。
推荐阅读
- 易车网外观个性空间宽敞,适合上班族,这款中型车豁出去了!16.3万落地
- 华为■美国无奈宣告“妥协”,将采用华为5G技术,任正非果然没有说错
- 购车小助理MAX正式发布 采用全新品牌LOGO,荣威i6
- 购车小助理采用“2.4L+适时四驱”,号称20万以内最强SUV,新款三菱欧蓝德
- 枕边文化采用双面电动侧滑门。从79800年开始销售,但销量不高,这款国产MPV高调上市
- 壹车讯03+ 同款动力的领克 05 你会喜欢吗?,久等一年后上市,采用
- 可爱的小冉荣耀9X沦为弃机价格爆降,采用90Hz刷新率LCD屏幕荣耀X10
- 月光科技华为MATE 40概念图,采用屏下摄像头,后置奥利奥五摄
- IT之家采用长鑫颗粒,光威弈PRO内存超频至4000MHz
- 月光科技40概念图,采用屏下摄像头,后置奥利奥五摄,华为MATE
